八尾市工場 動力50KVA→100KVAに交換

お客様から1月31日にお話があり、2月12日に機械が搬入するとのことで

緊急対応して2月12日雪の中対応して無事、作業終了しました。

2月2日に受注して新電力及び関西電力への中込にてAS開放投入を2月12日に行うことが出来ました。

工事内容

既設電灯10KVA・15KVA・動力50KVA・75KVAコンデンサ20KVA×2を電灯10KVA・動力50KVA撤去後

動力100KVA・コンデンサ50KVA新設となりました。電灯は保安協会さんとの協議にて既設15KVA1基でカバー出来るとの事でした。

尚、同時にHGR(変流器共)、LBS、コンデンサも取替しました。コンデンサは、1基は微量PCB混入の可能性有なので

油抽出後検査機関に依頼をかけました。停電時間はAM8:00~PM3:30でした。

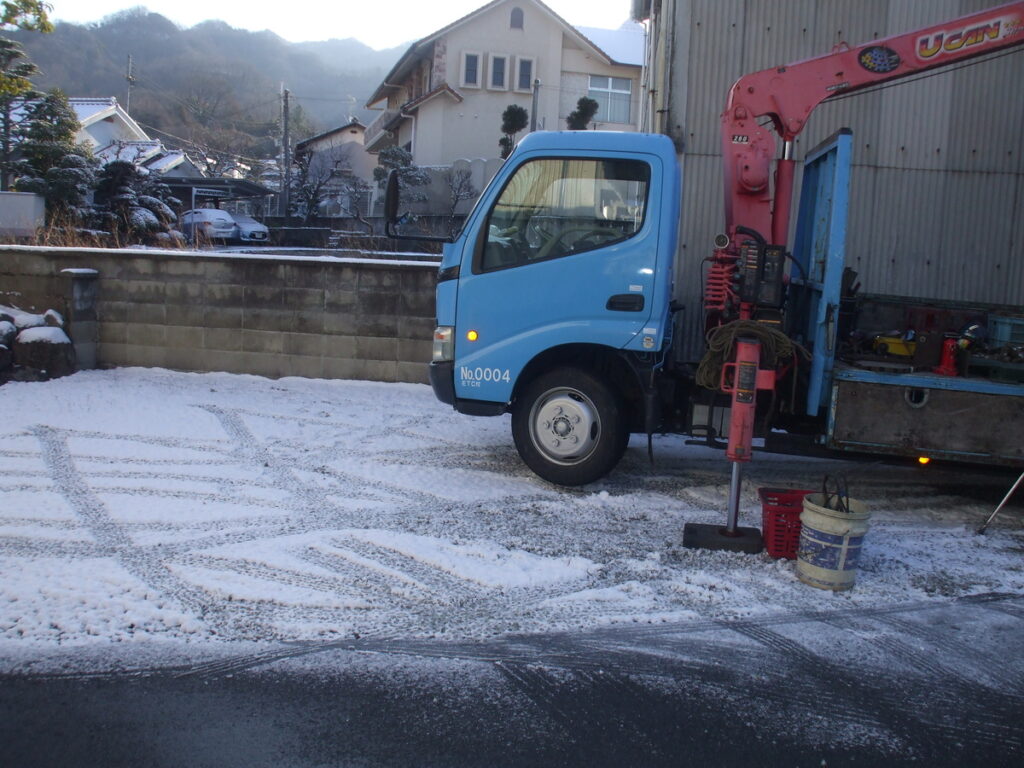

雪の日の作業となりました

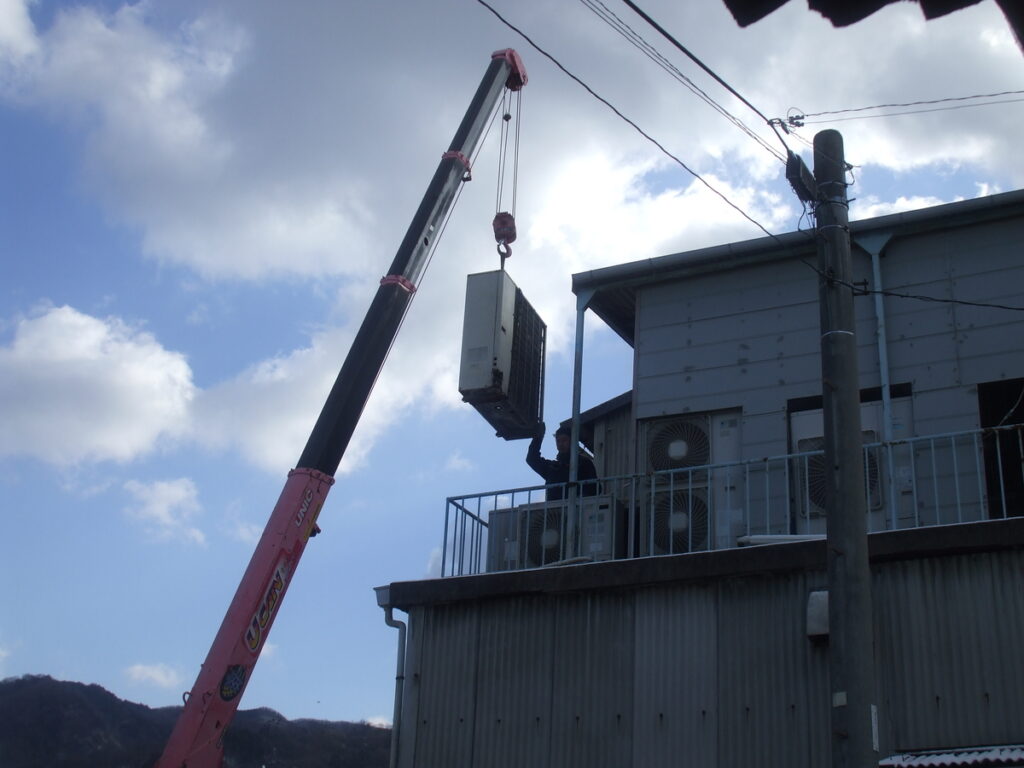

既設 電灯トランス 動力50KVA撤去作業

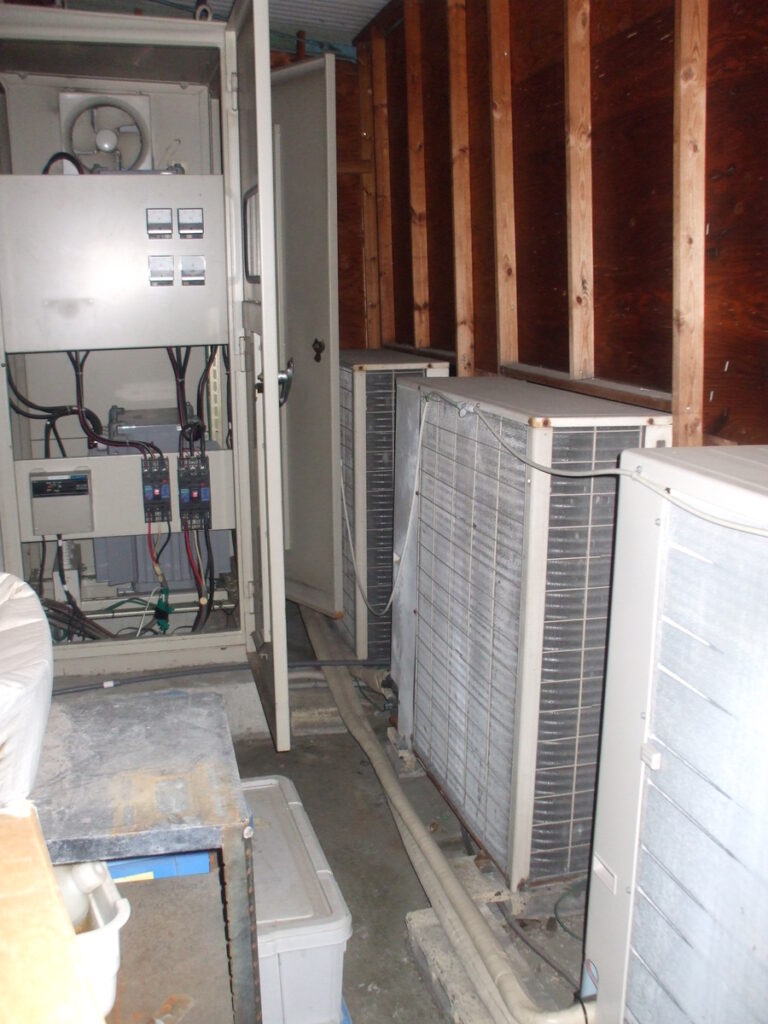

同時に空調室外機2台撤去となりました

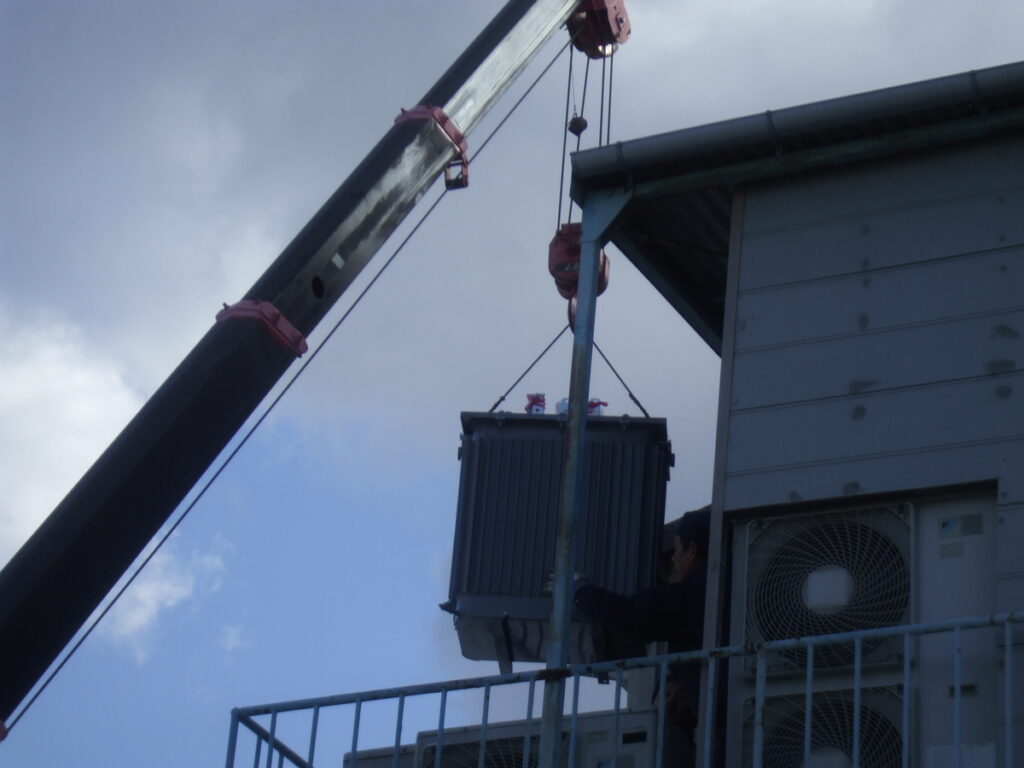

新設動力トランス搬入作業

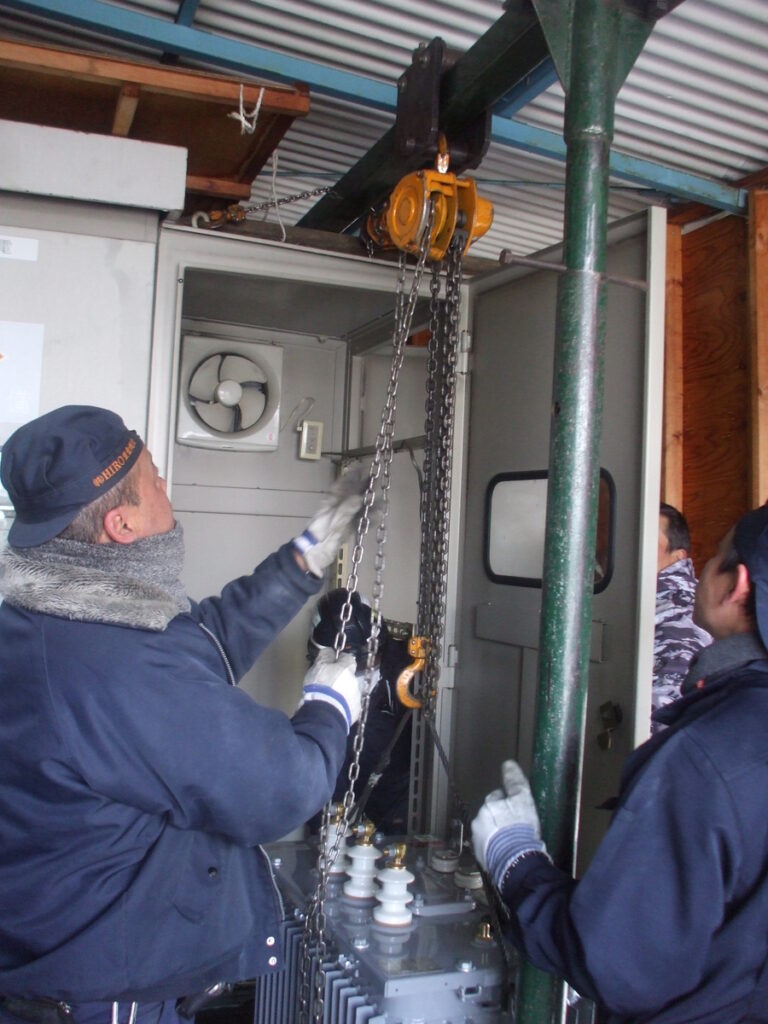

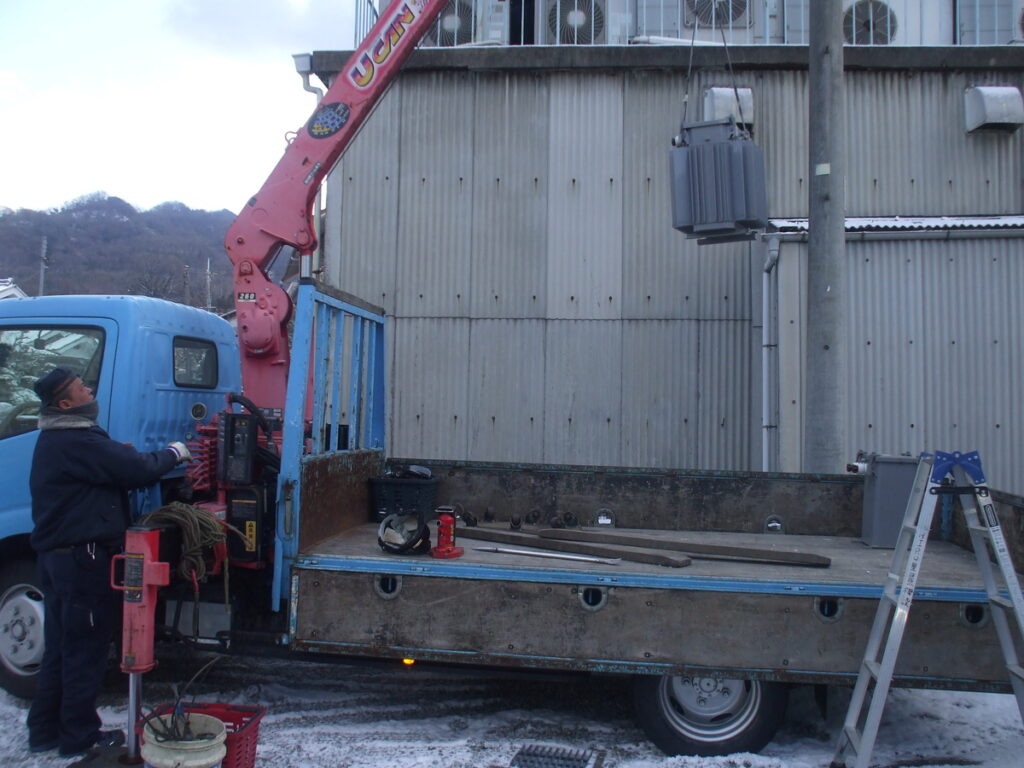

動力トランス100KVA搬入中

改修前 LBS

改修前 LBS

改修後 LBS

改修前 零相変流器

改修後 零相変流器

ケーブル改修が無い為既設変流器にサンダーにて切断撤去しました

改修前 パネル盤(右側)

上段に電灯10KVAトランスが乗っています

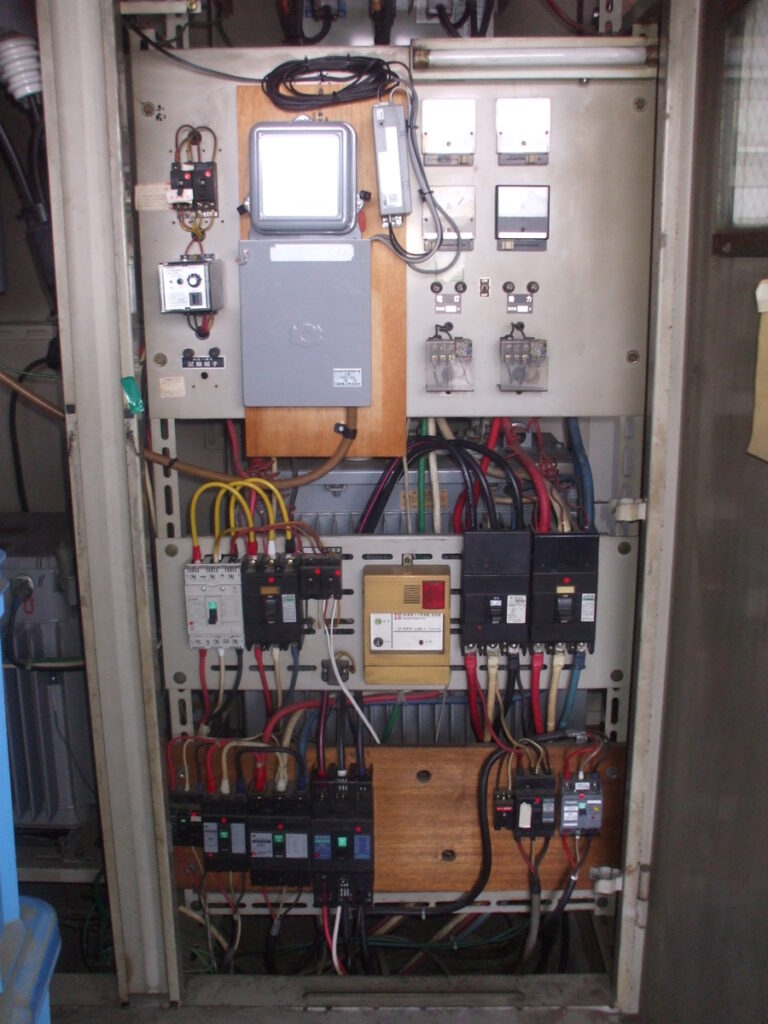

改修後 パネル盤(右側)

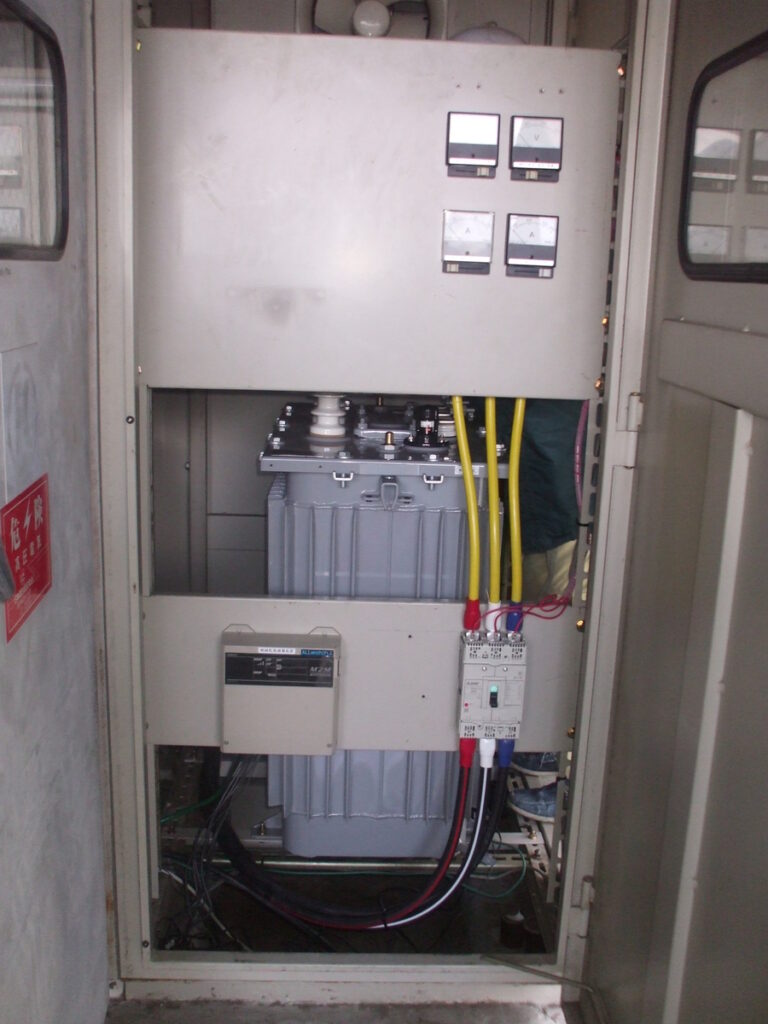

改修後 パネル盤(左側)
