大阪市内テナントビル 高圧工事・他

作業内容

・高圧工事
   高圧廃止になっていた為撤去1日入線1日
 1.キュービクル全塗装(内面・外面)3日間

 2.機器据付配線3日間
・空調盤新設工事
・各階分岐盤共用盤内機取替工事

高圧工事

1.キュービクル全塗装

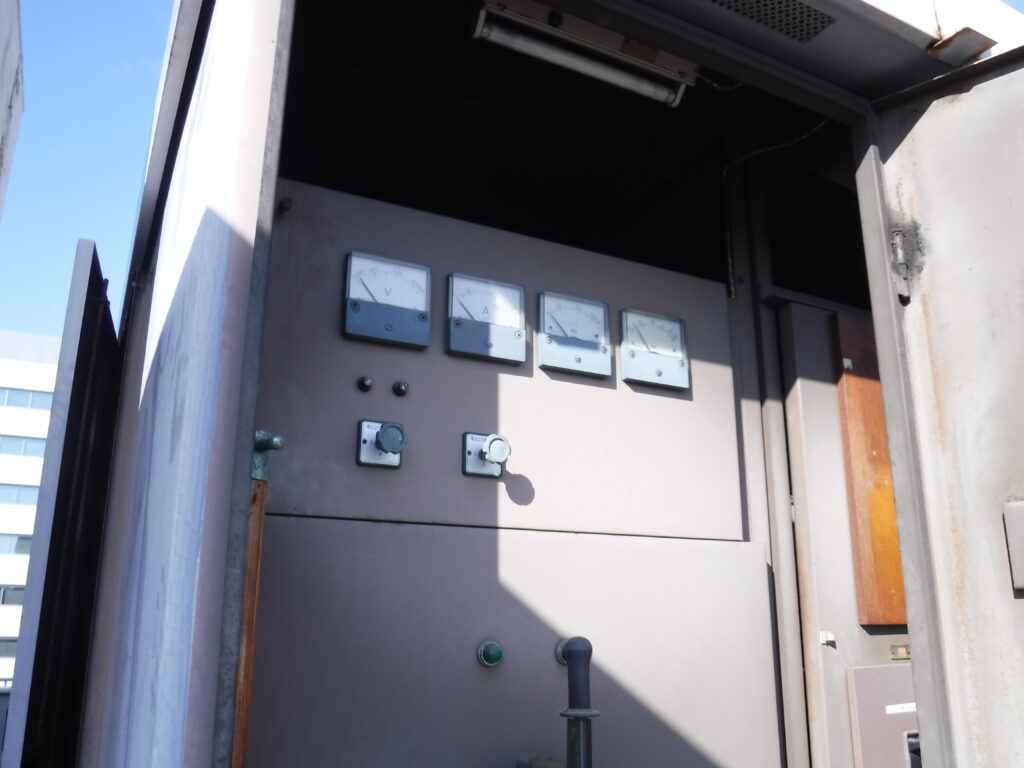

改修前

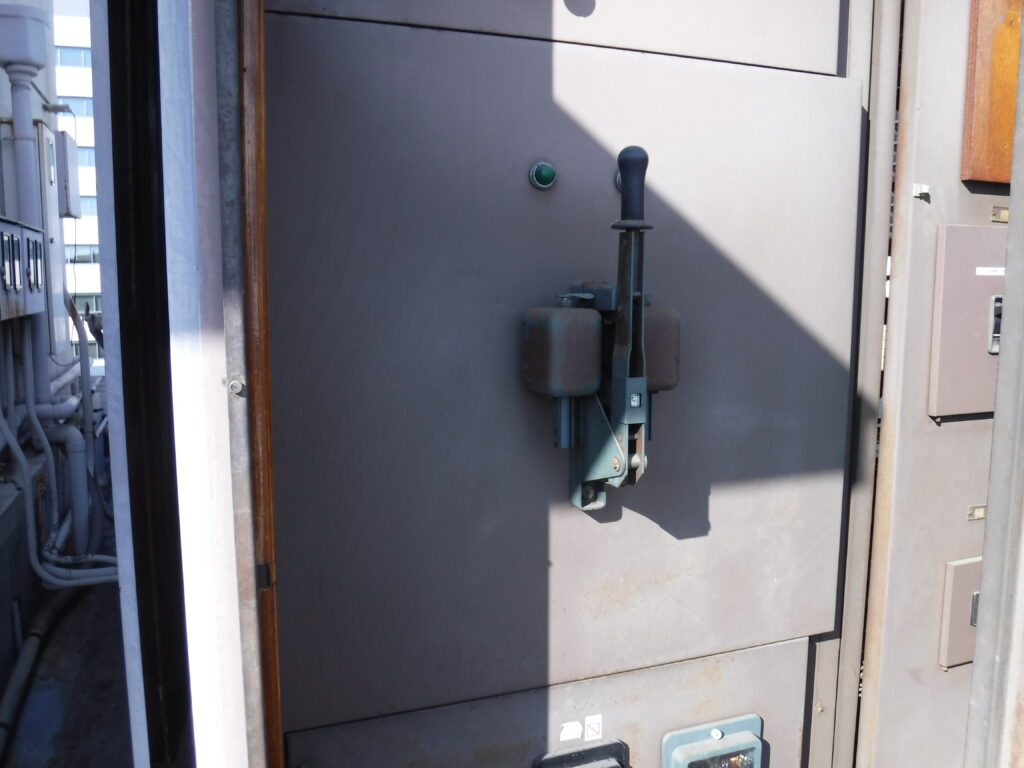

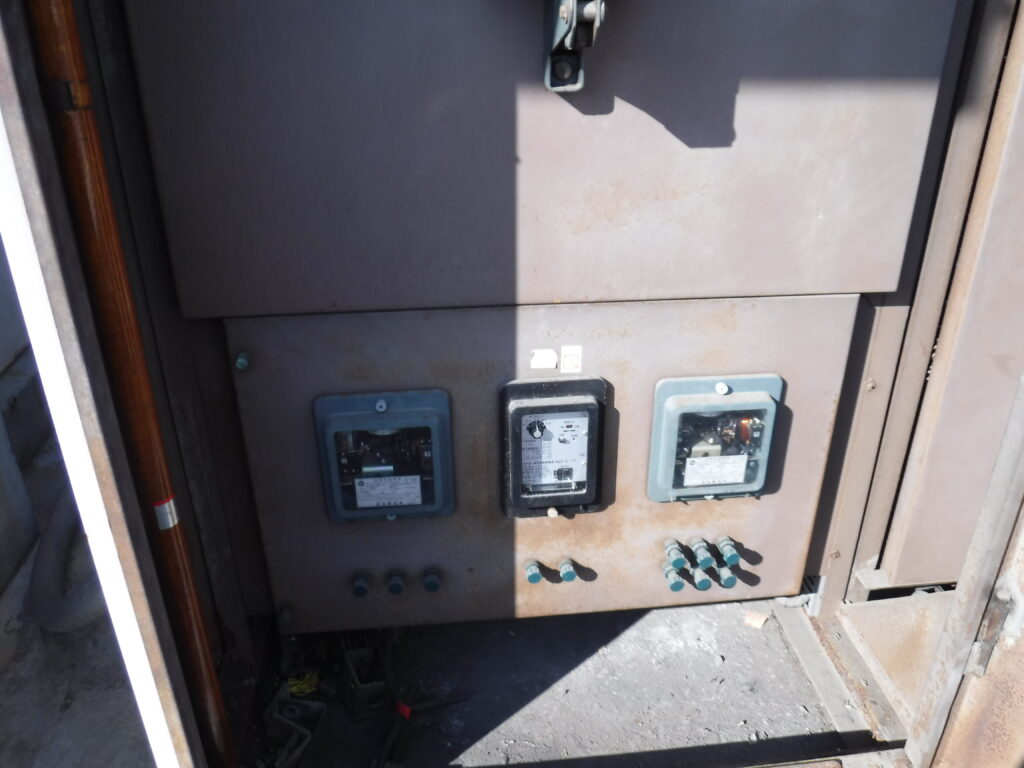

キュービクル裏面

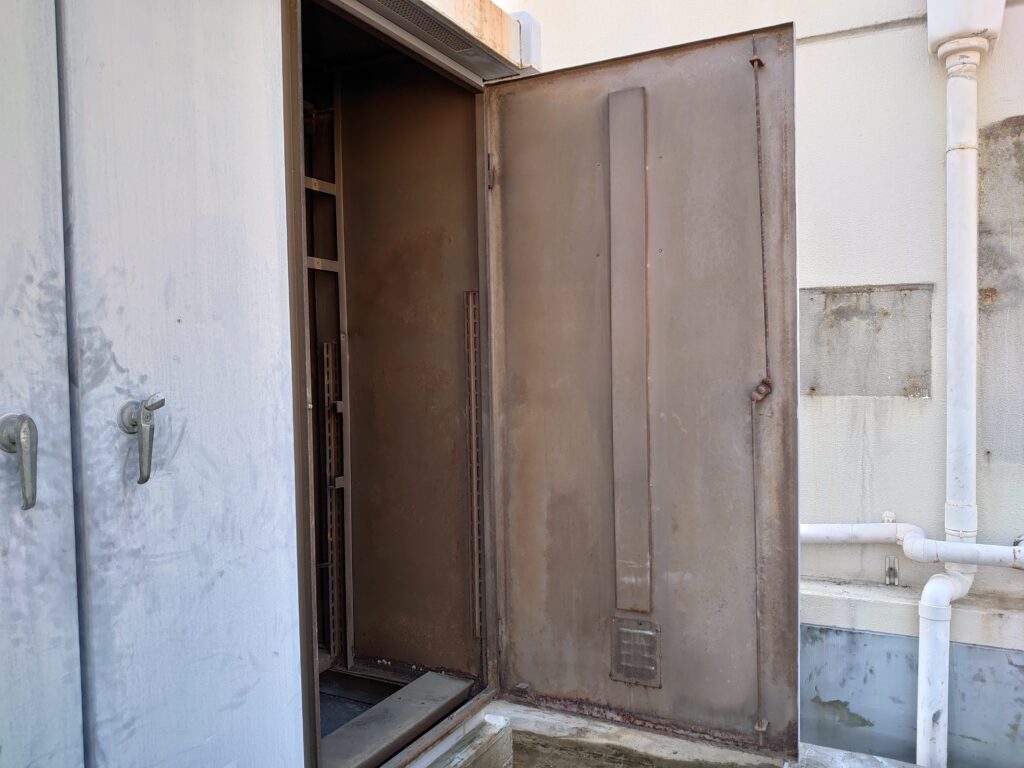

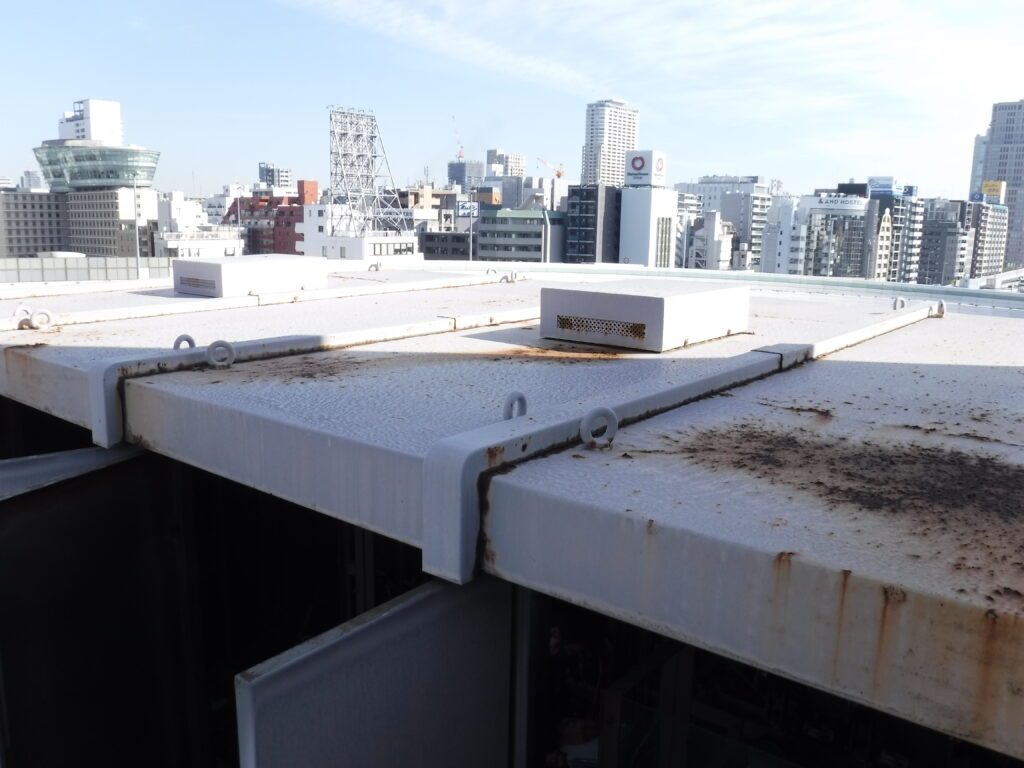

キュービクル屋根部

改修後

キュービクル裏面

キュービクル屋根部

2.機器据付配線
改修前

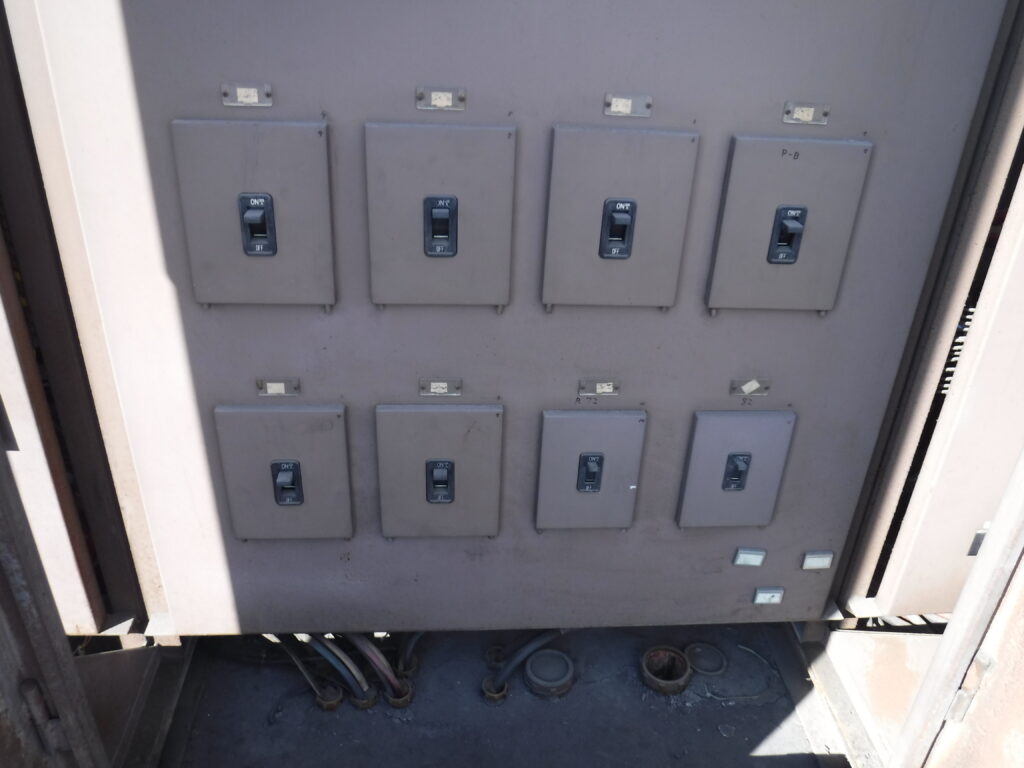

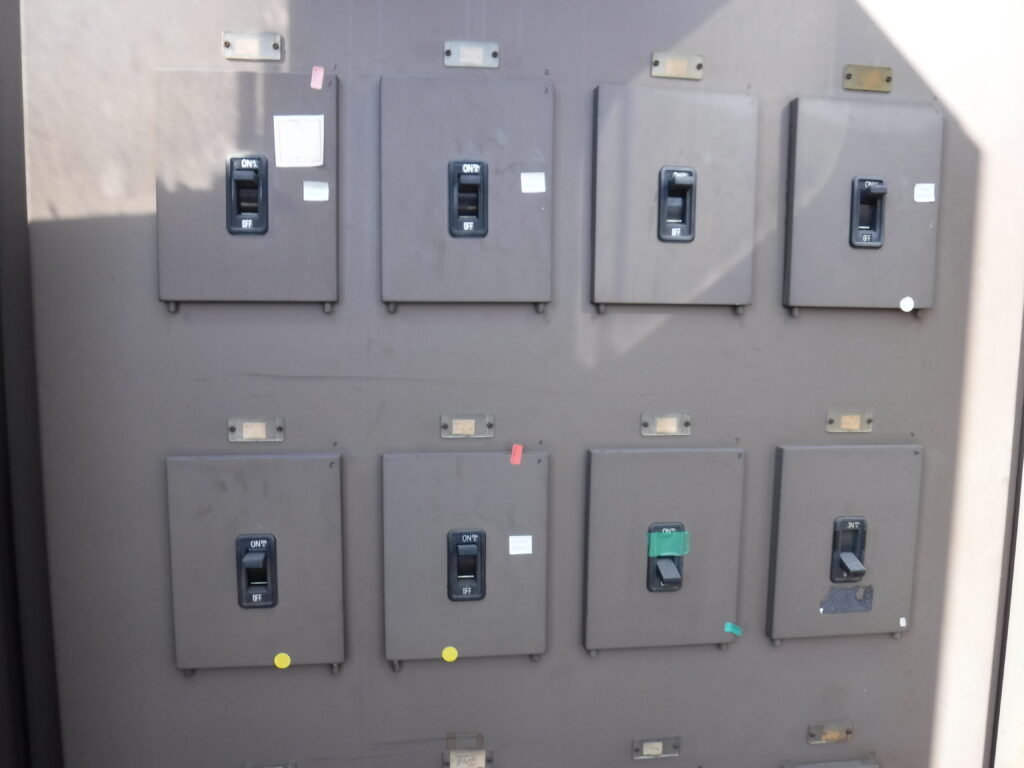

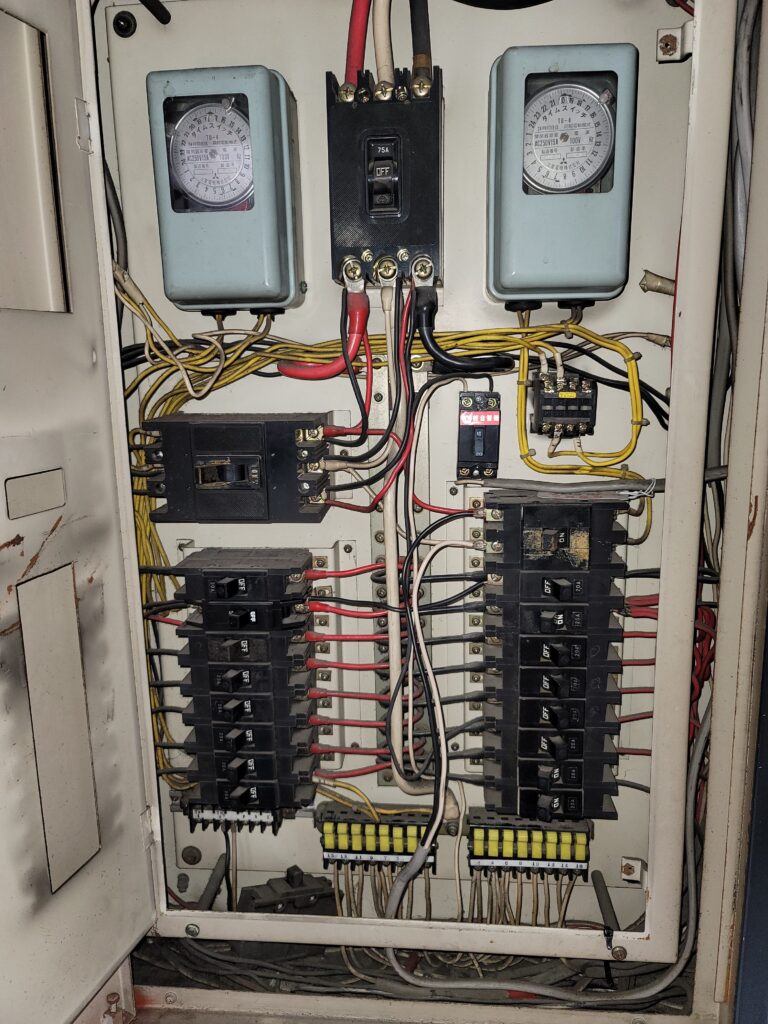

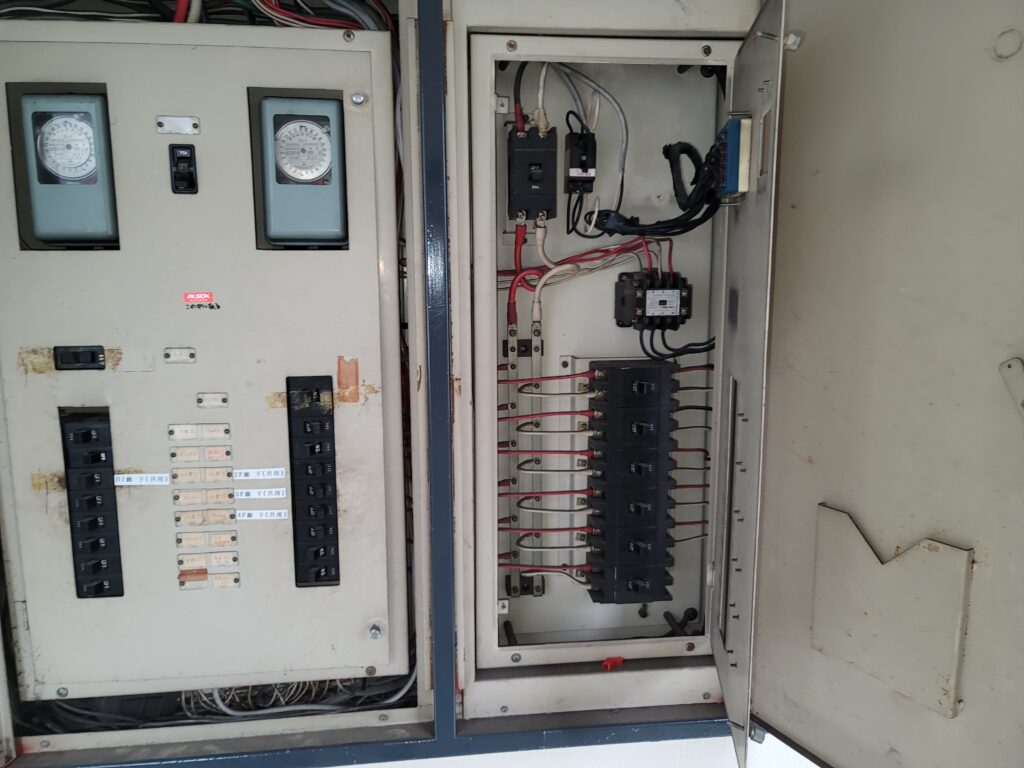

高圧パネル盤

高圧パネル盤

高圧パネル盤

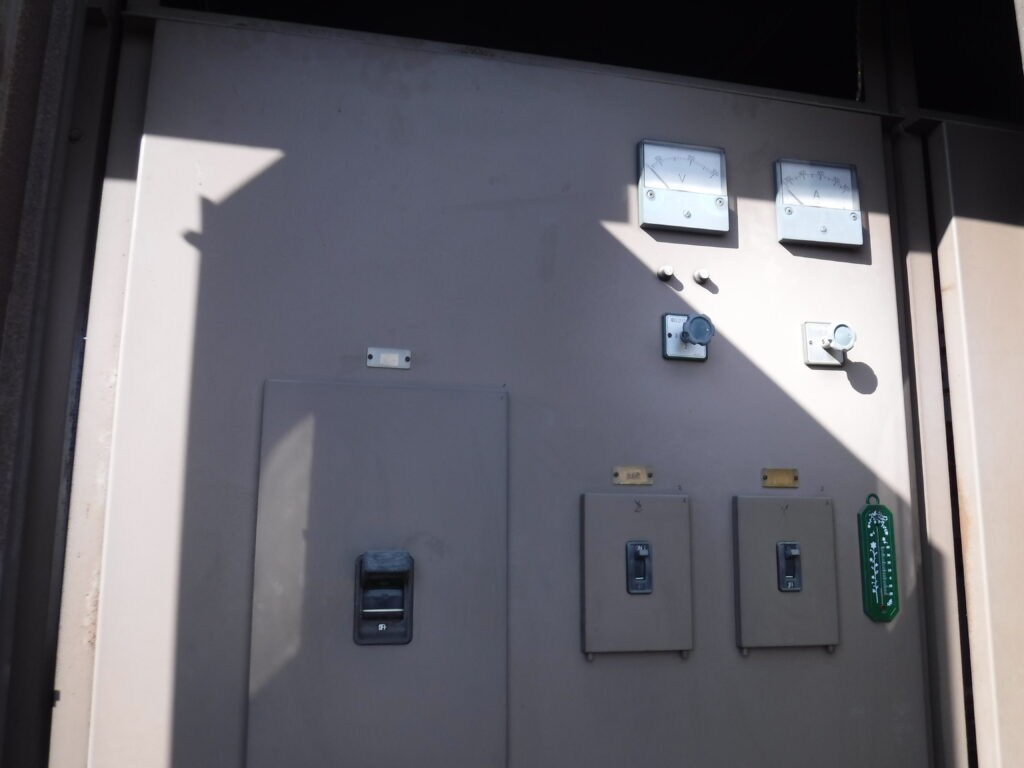

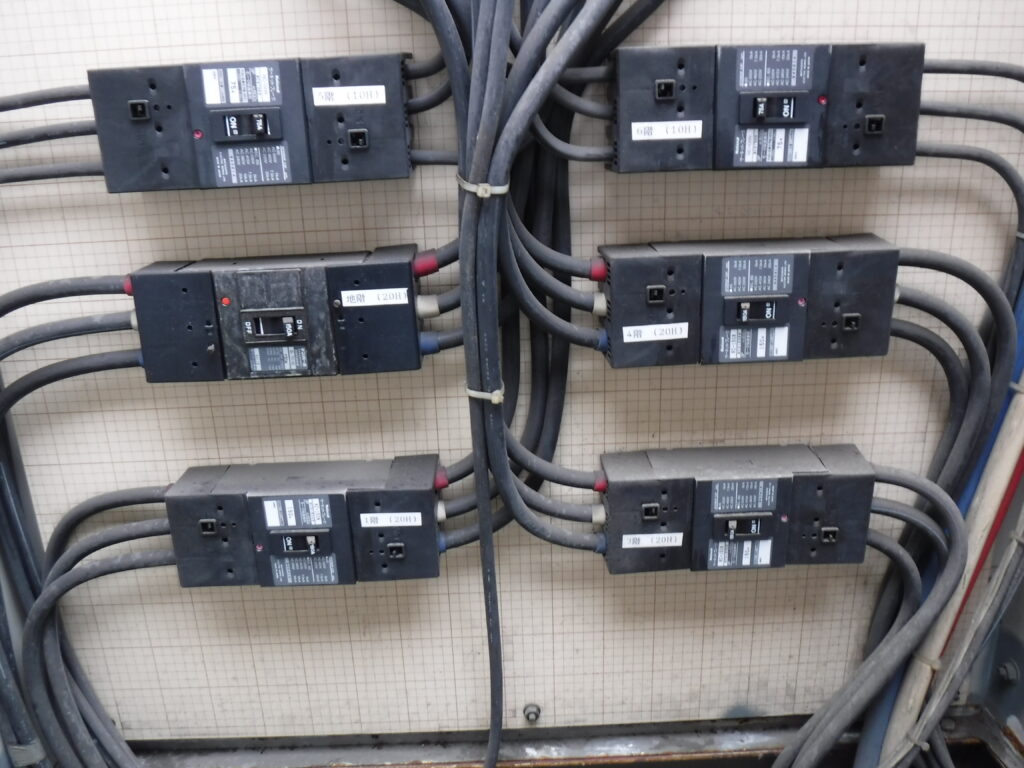

既設動力パネル盤No.1

既設電灯パネル盤No.2

既設動力パネル盤No.2

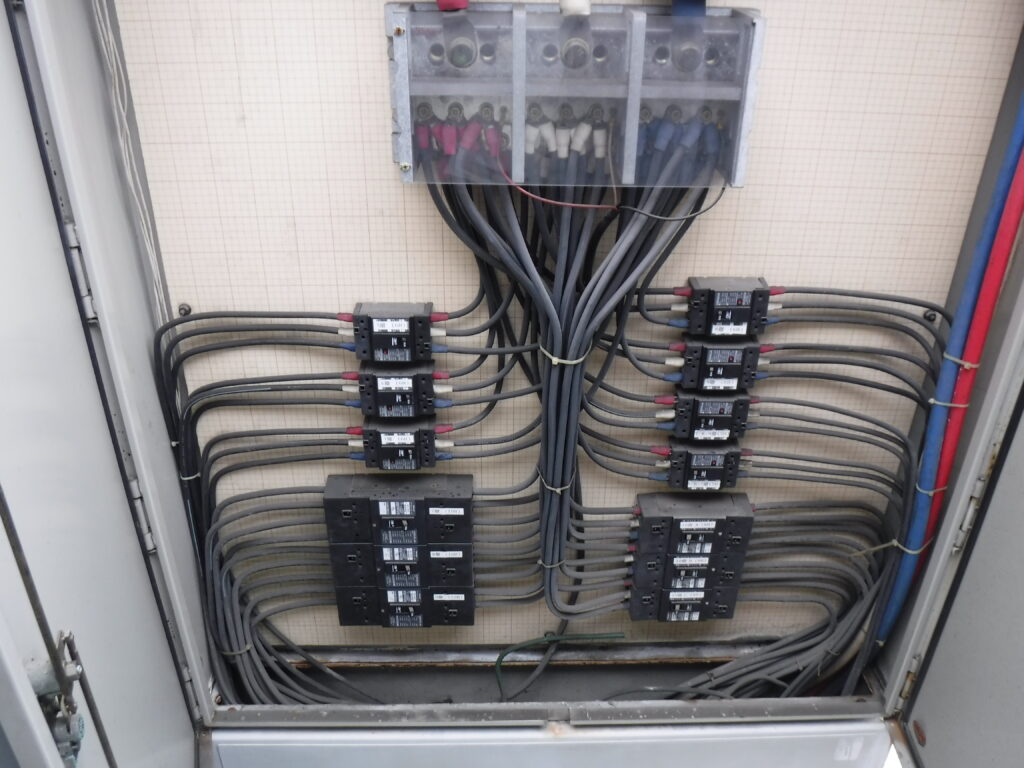

既設電灯パネル盤

既設電灯パネル盤

既設電灯パネル盤

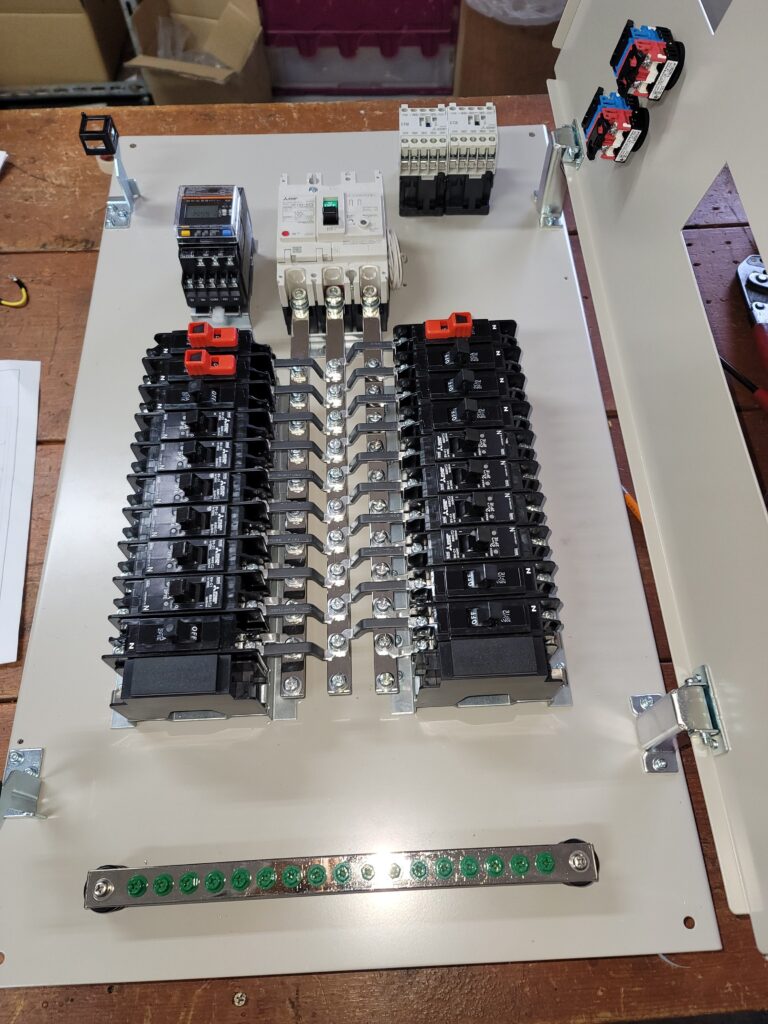

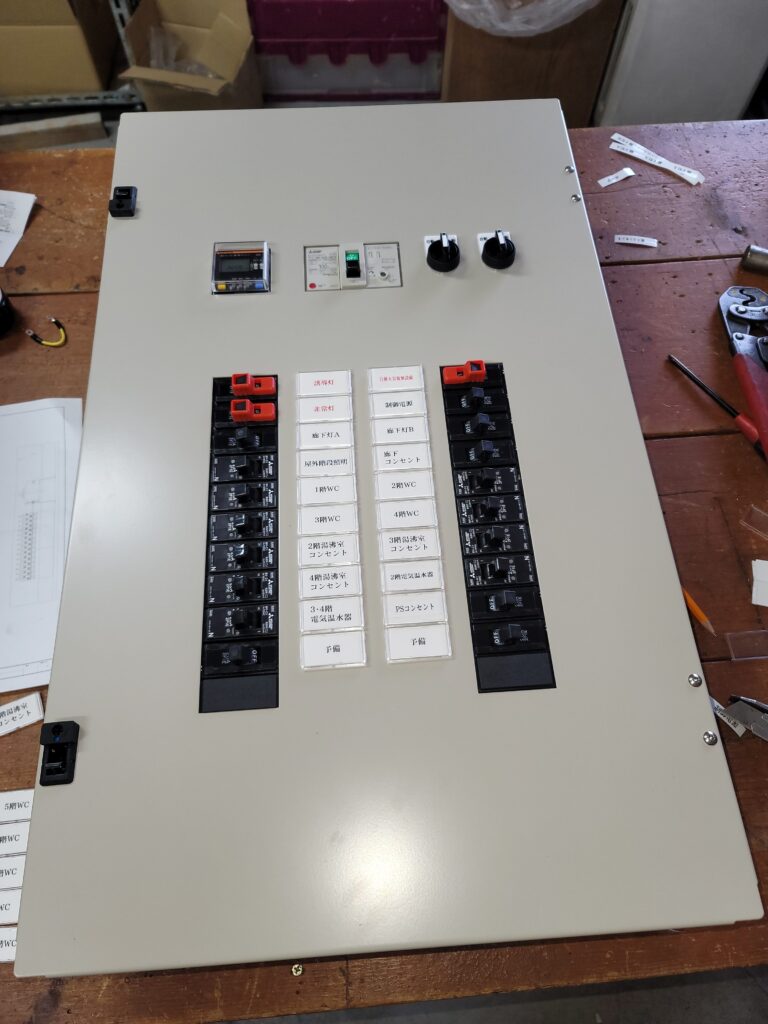

改修後

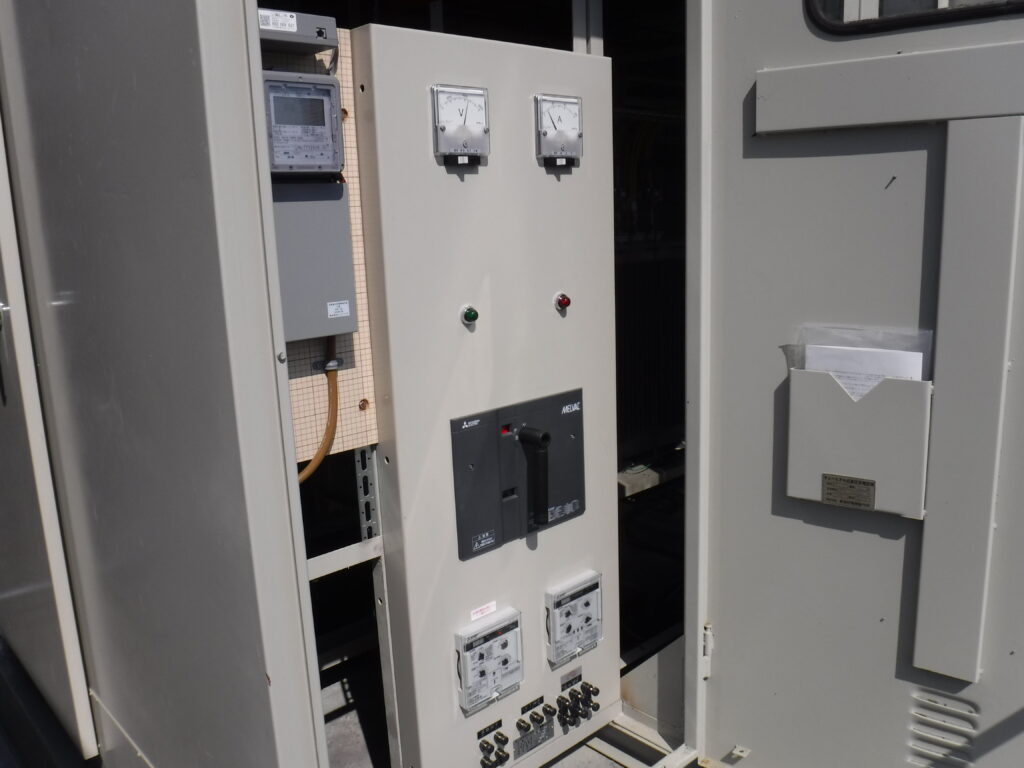

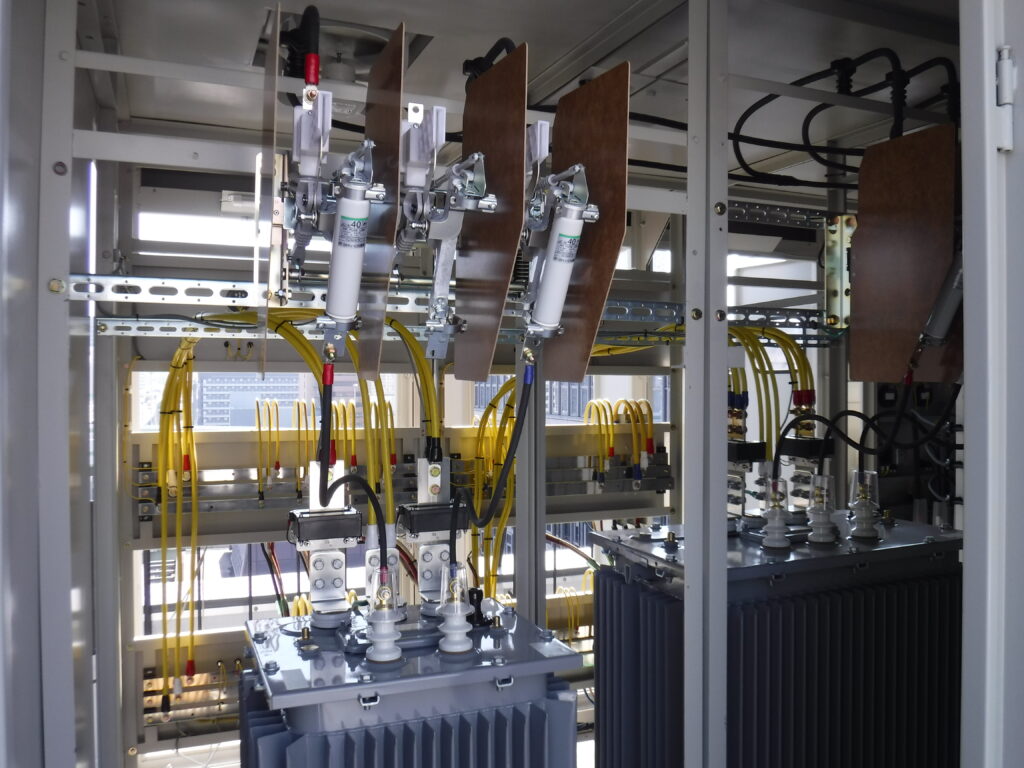

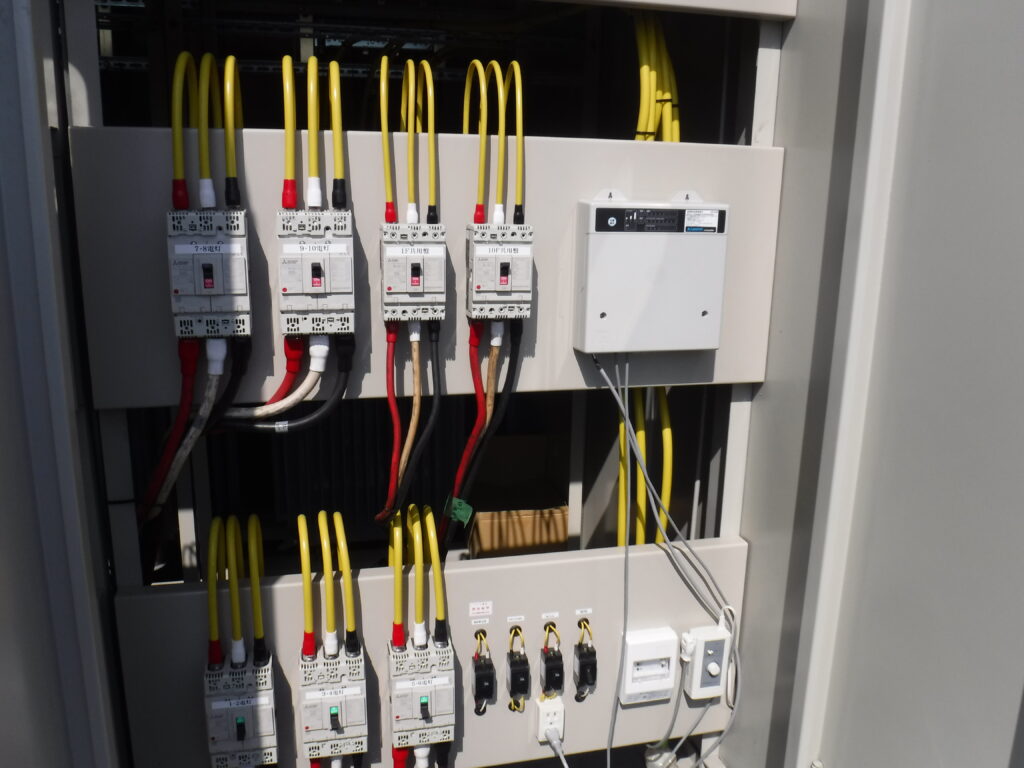

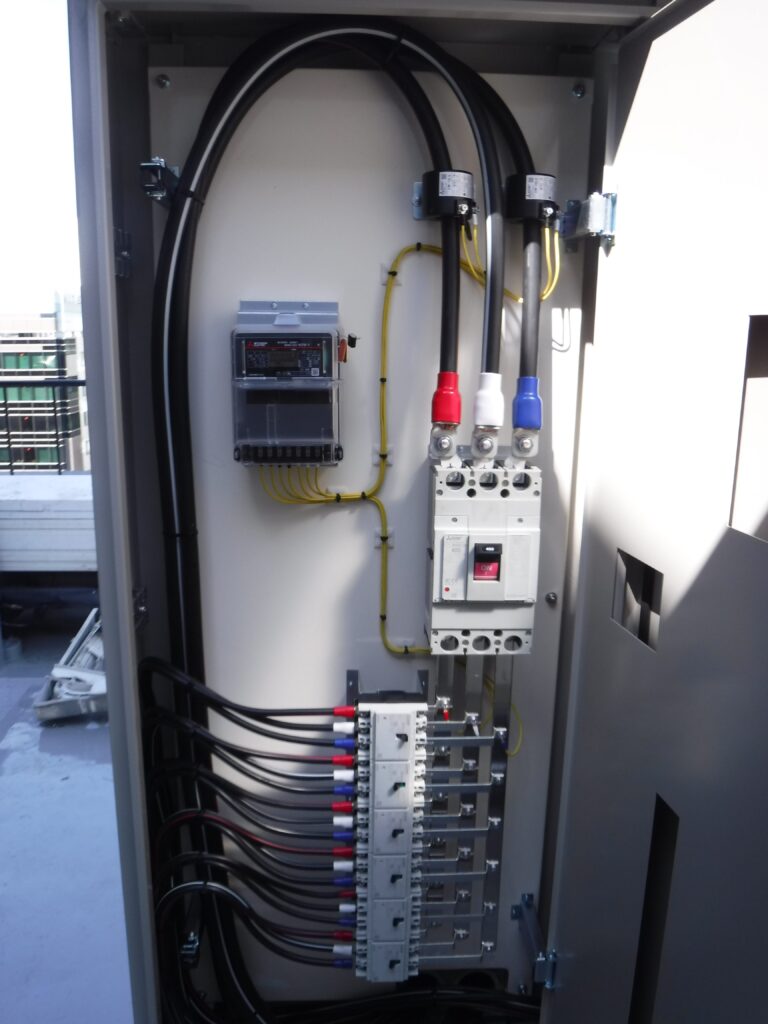

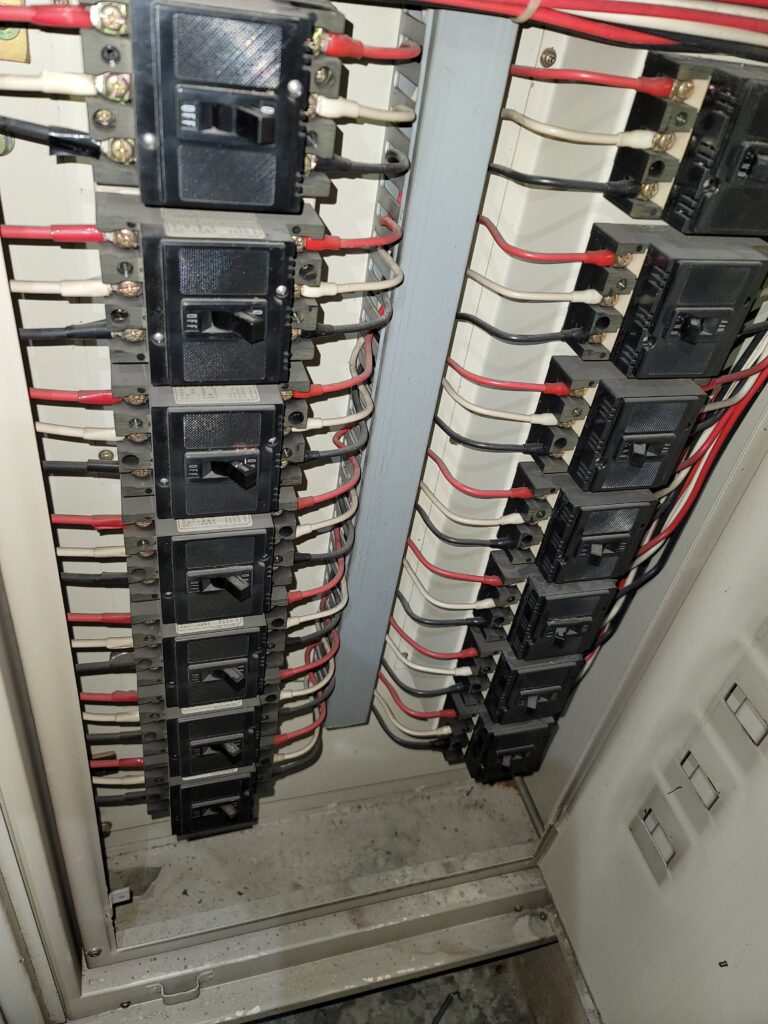

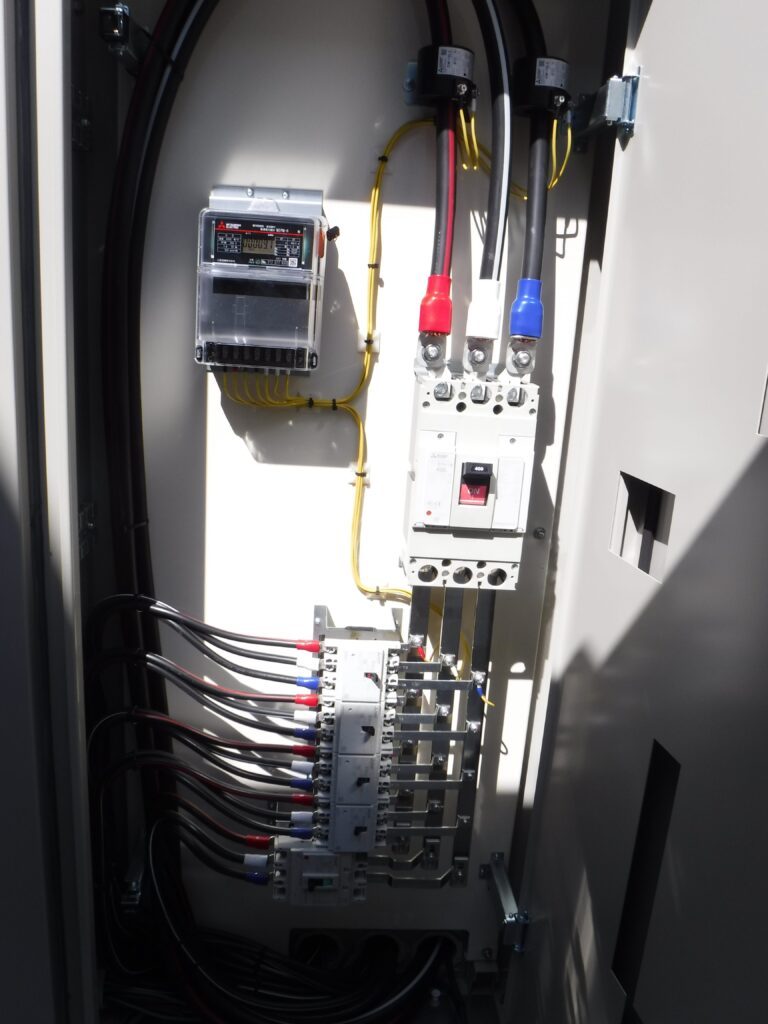

新設高圧盤

電灯トランスLBS

高圧機器用LBS

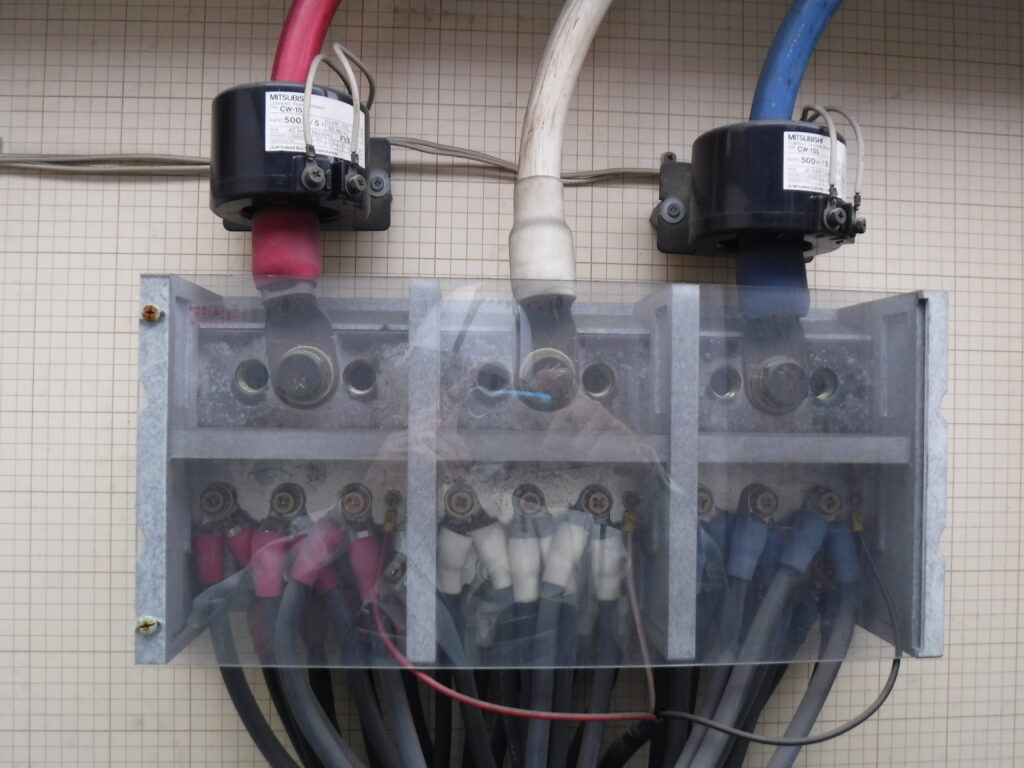

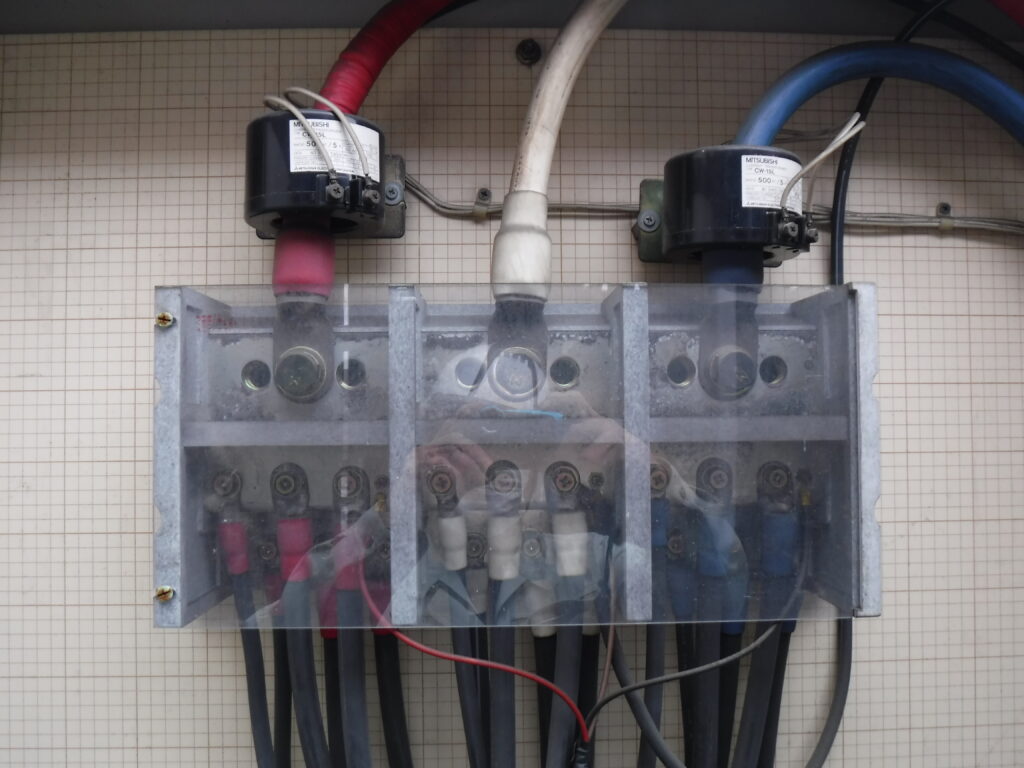

高圧母線

空調盤新設工事

改修前

既設空調分岐盤Ⓐ

既設空調分岐盤Ⓑ

既設空調分岐盤Ⓒ

既設空調分岐盤Ⓓ

既設空調分岐盤Ⓔ

改修後

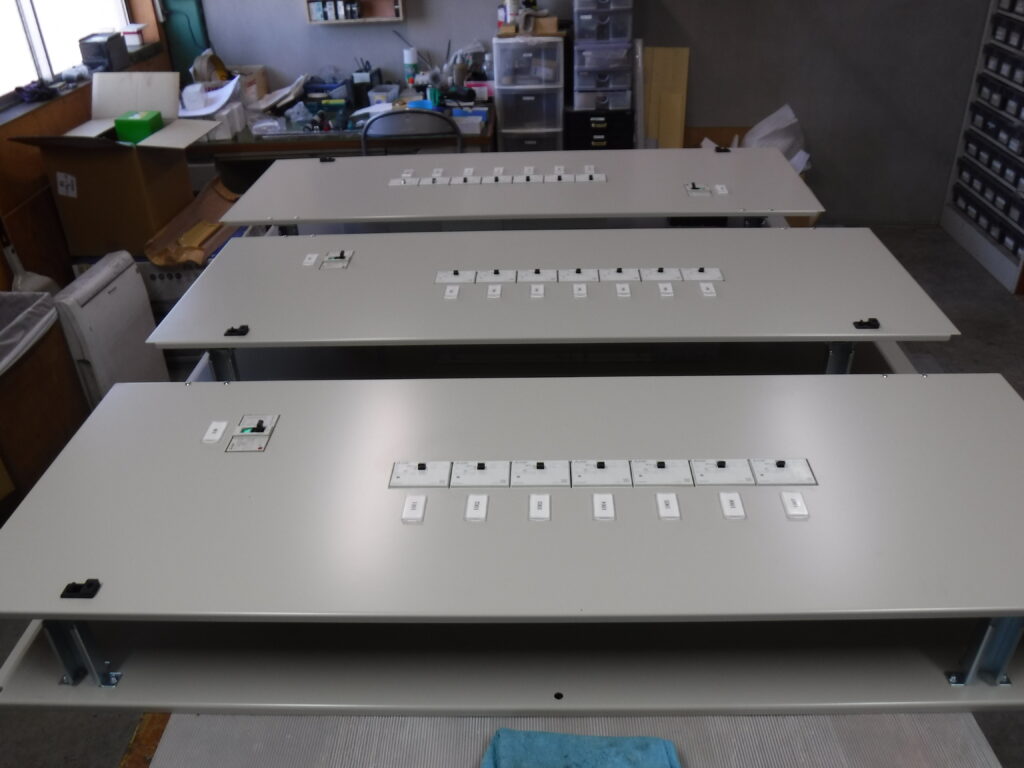

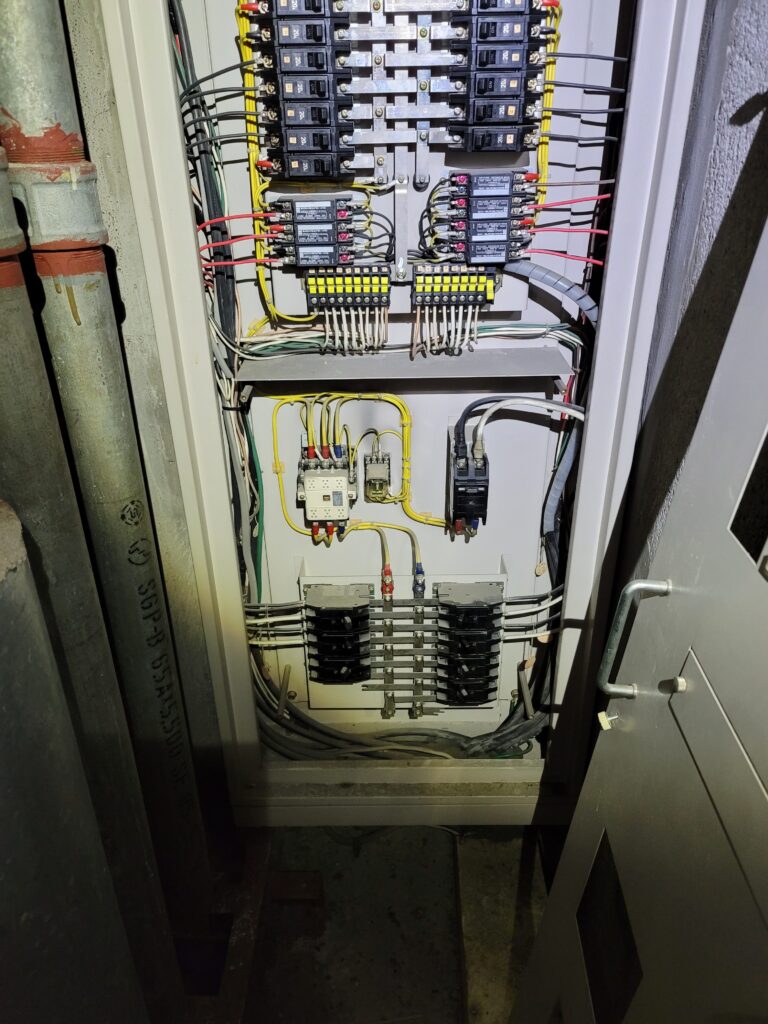

新設空調盤ⓐ

新設空調盤No.1②ⓑ

新設空調盤No.1③ⓒ

新設空調盤ⓓ

新設空調盤ⓔ

各階分岐盤共用盤内機取替工事

改修前

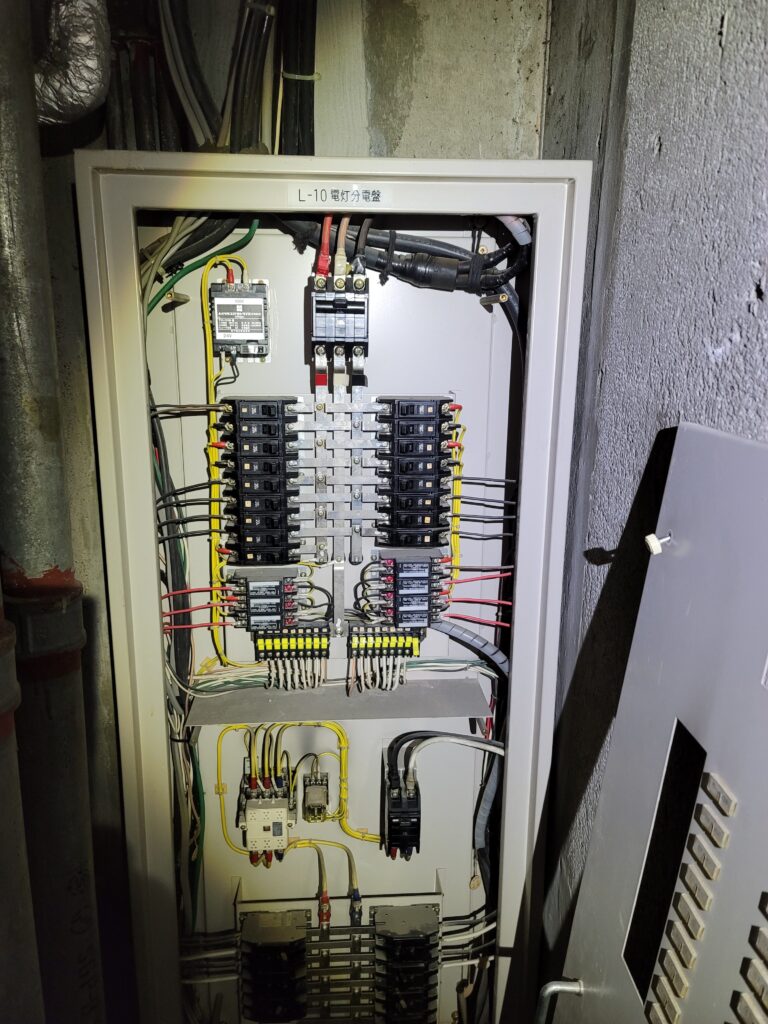

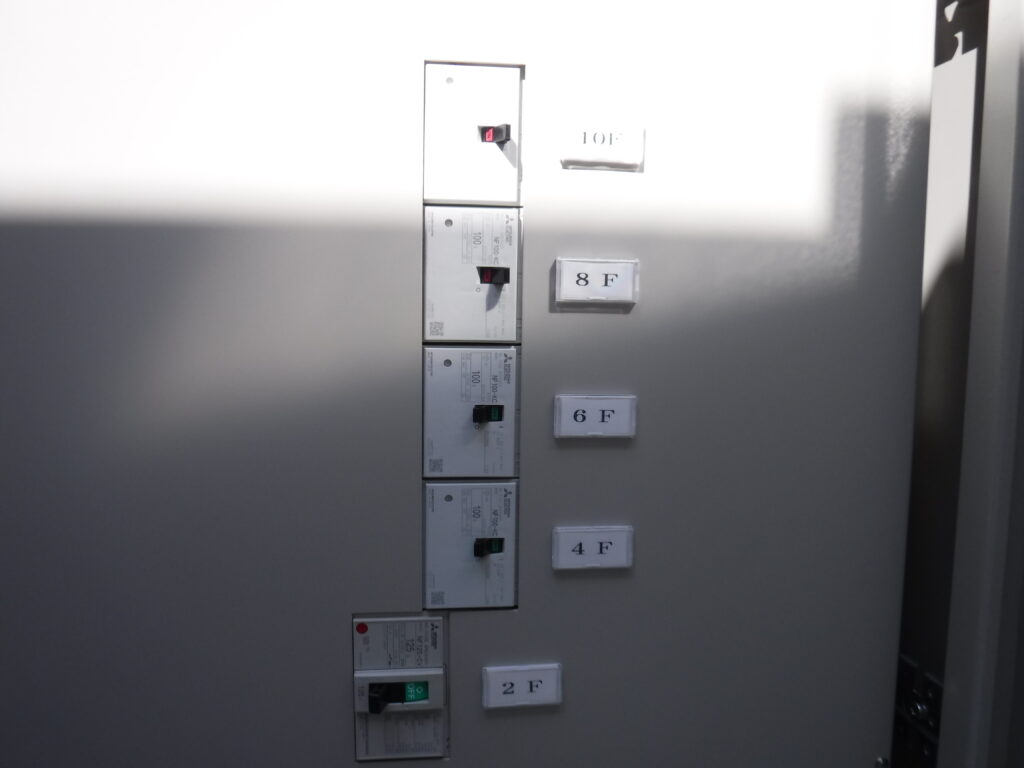

各階電灯分岐盤

各階電灯分岐盤

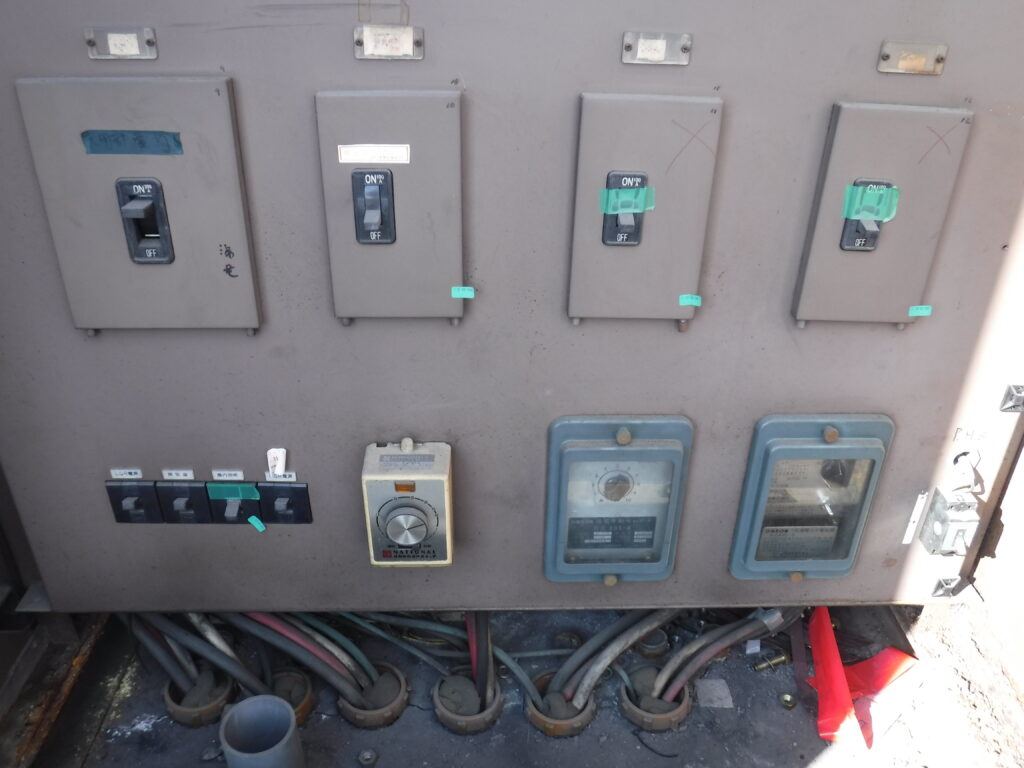

既設1階共用盤

既設1階共用盤

既設10F共用盤

既設10F共用盤

改修後

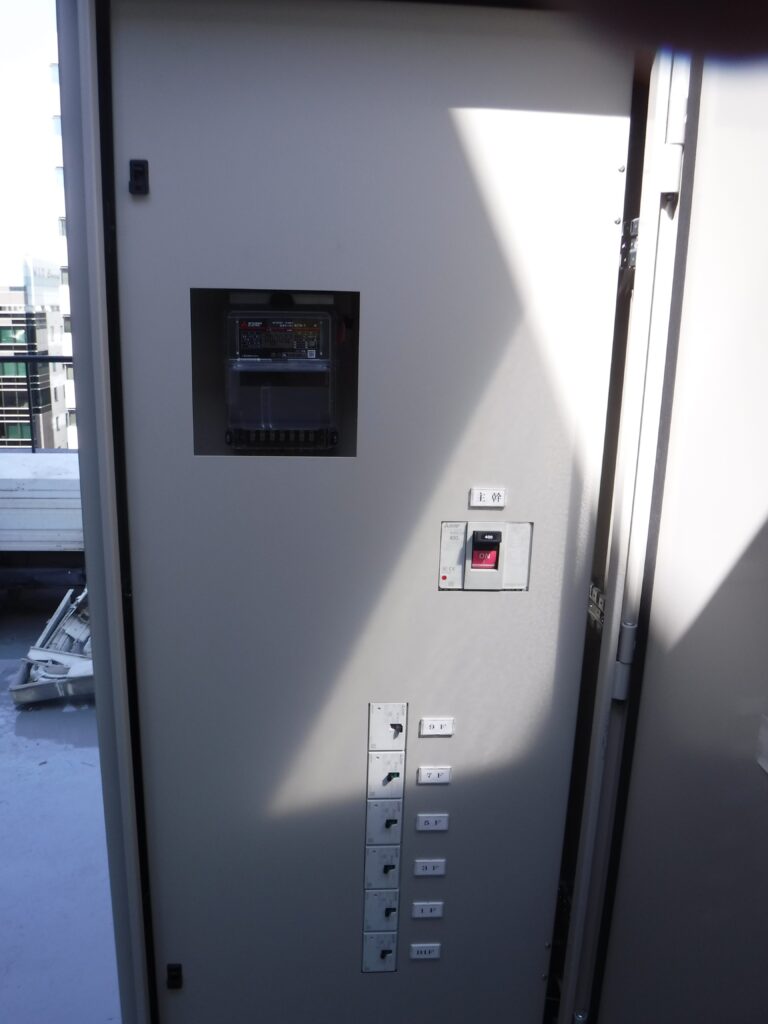

各階電灯分岐盤

1F共用盤

1F共用盤

10F共用盤

ページ上部に戻る

無料見積もり・ご相談はこちら
