作業期間:3/11~4/19
作業工程

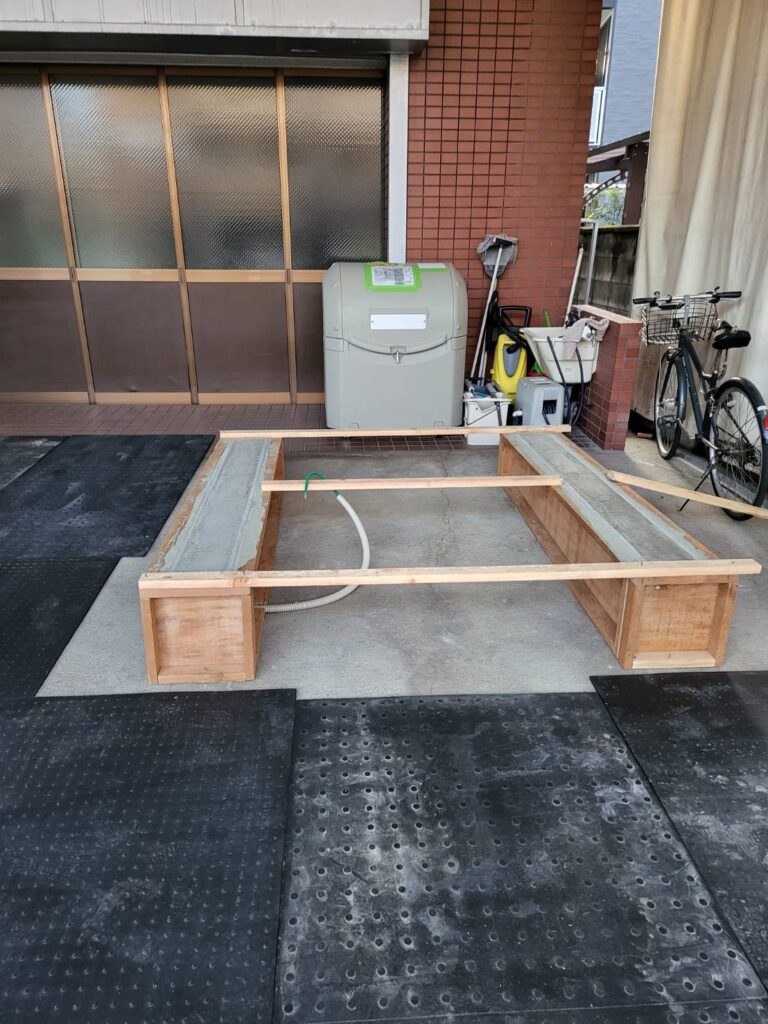

- キュービクル基礎型枠
- コンクリート打設
- キュービクル函、トランス搬入据付け

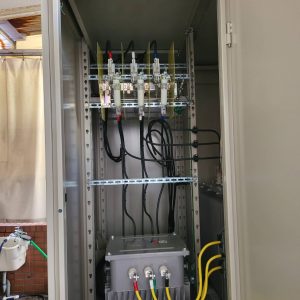

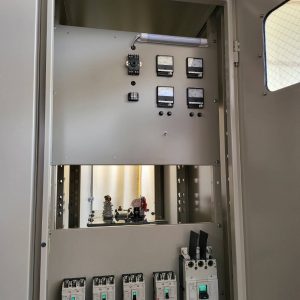

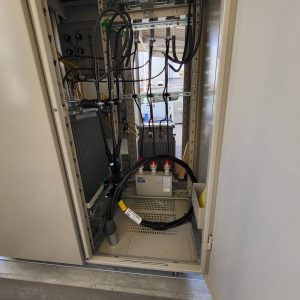

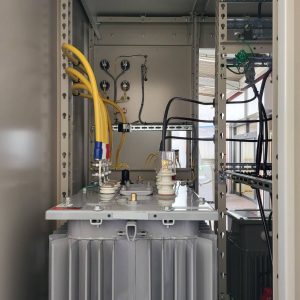

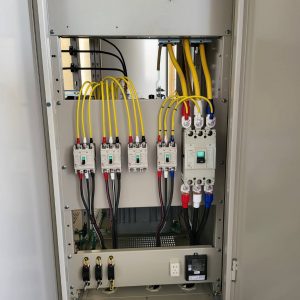

- 機内配線
- 受電
3月11日 キュービクル基礎型枠

3月13日 コンクリート打設

3月17日

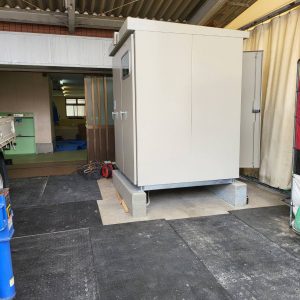

キュービクル2面体空ボックス据付け(ケミカルアンカーで固定)

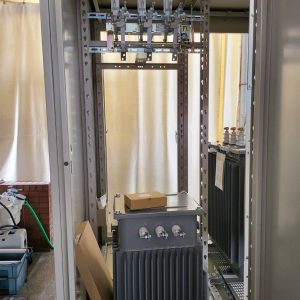

機器(変圧器、LBS、バネル盤)搬入取り付け




3月26日 機内配線




4月19日 受電

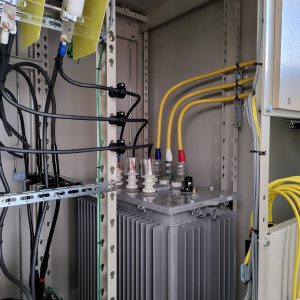

キュービクル
