作業内容
1.高圧機器取替工事
VCB,OCR、GR、DS、LBS、コンデンサ、LGR
低圧遮断機、高圧ケーブル回収(103m)
2.日曜日 AM8:00~PM6:00迄の作業となりました。
3.別途キュービクル外部塗装は11月初旬の予定となります。/

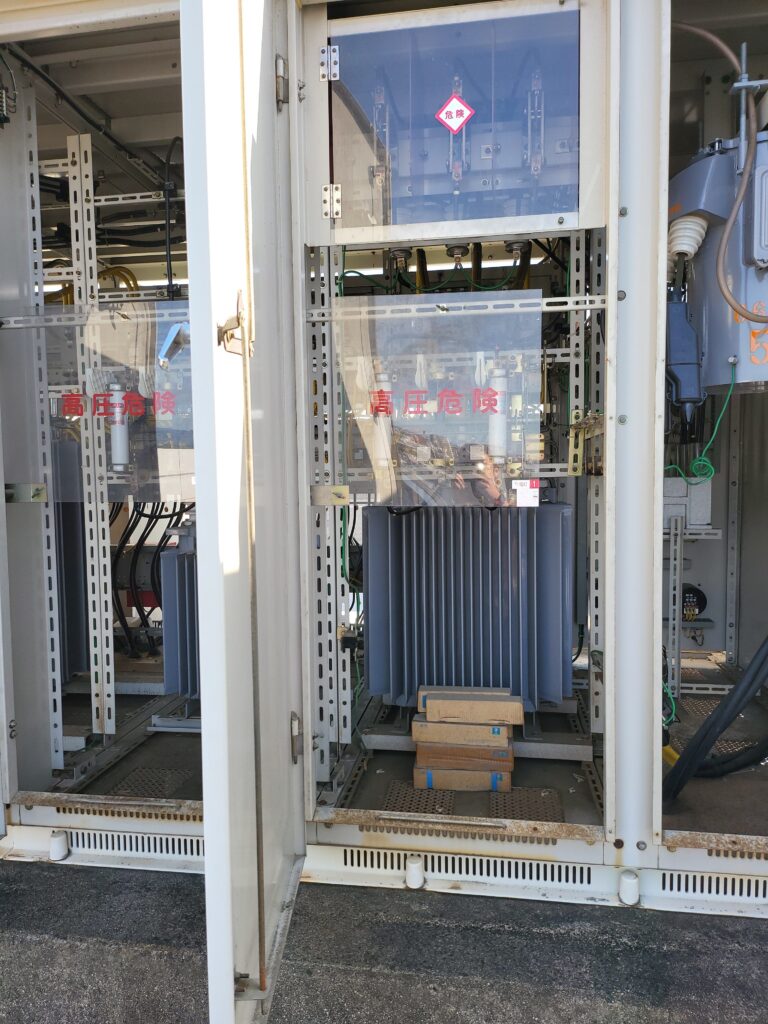

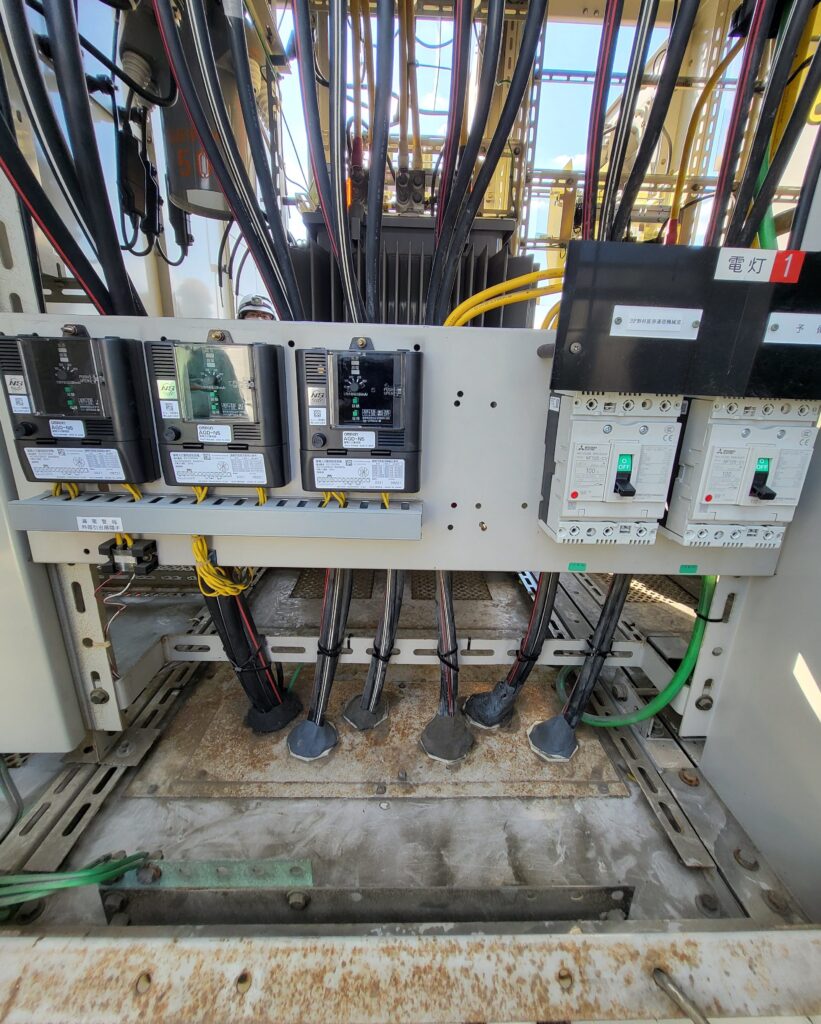

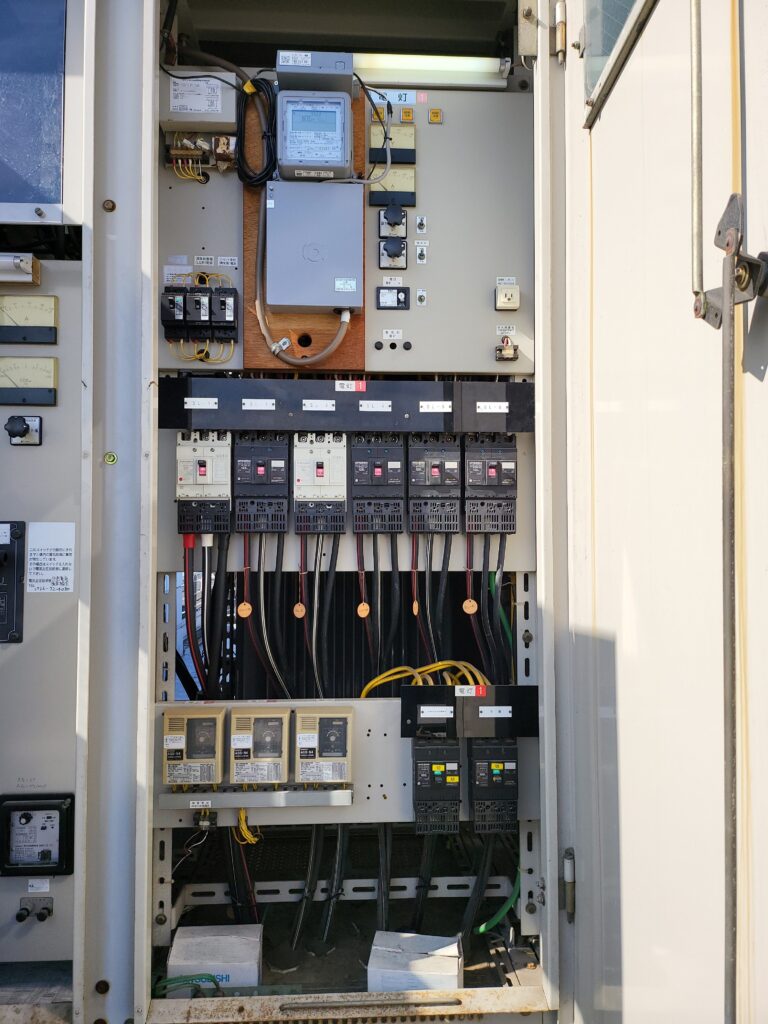

高圧盤・電灯パネル盤 更新工事

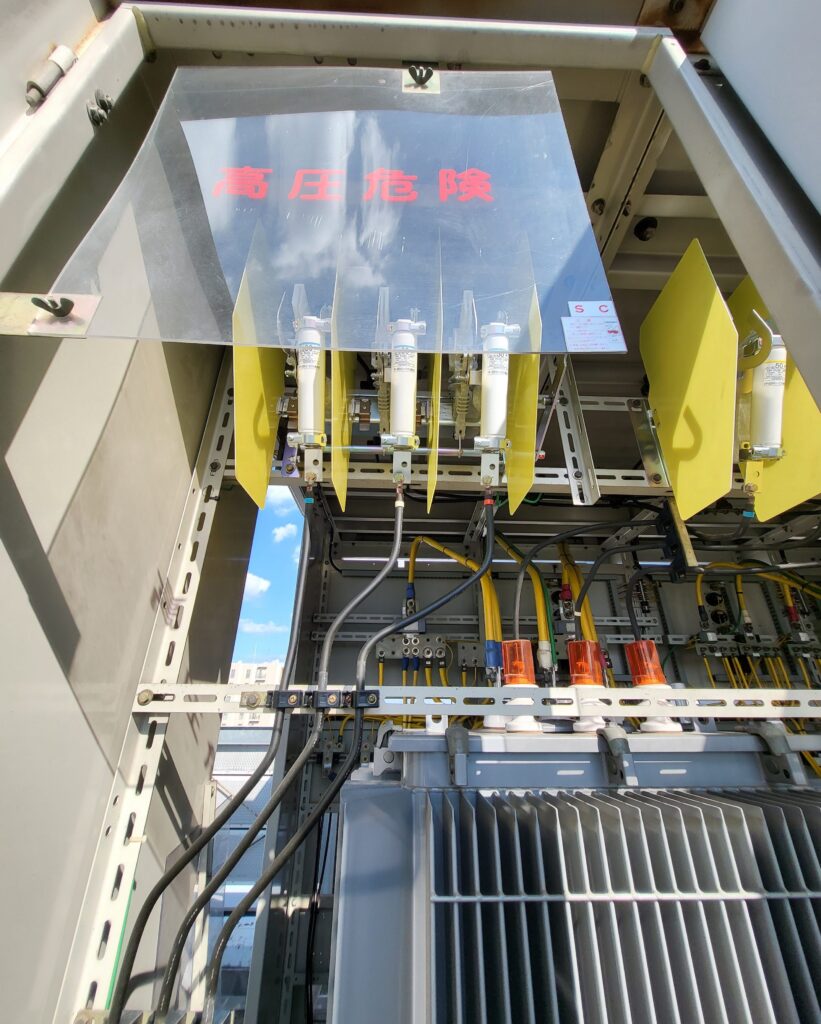

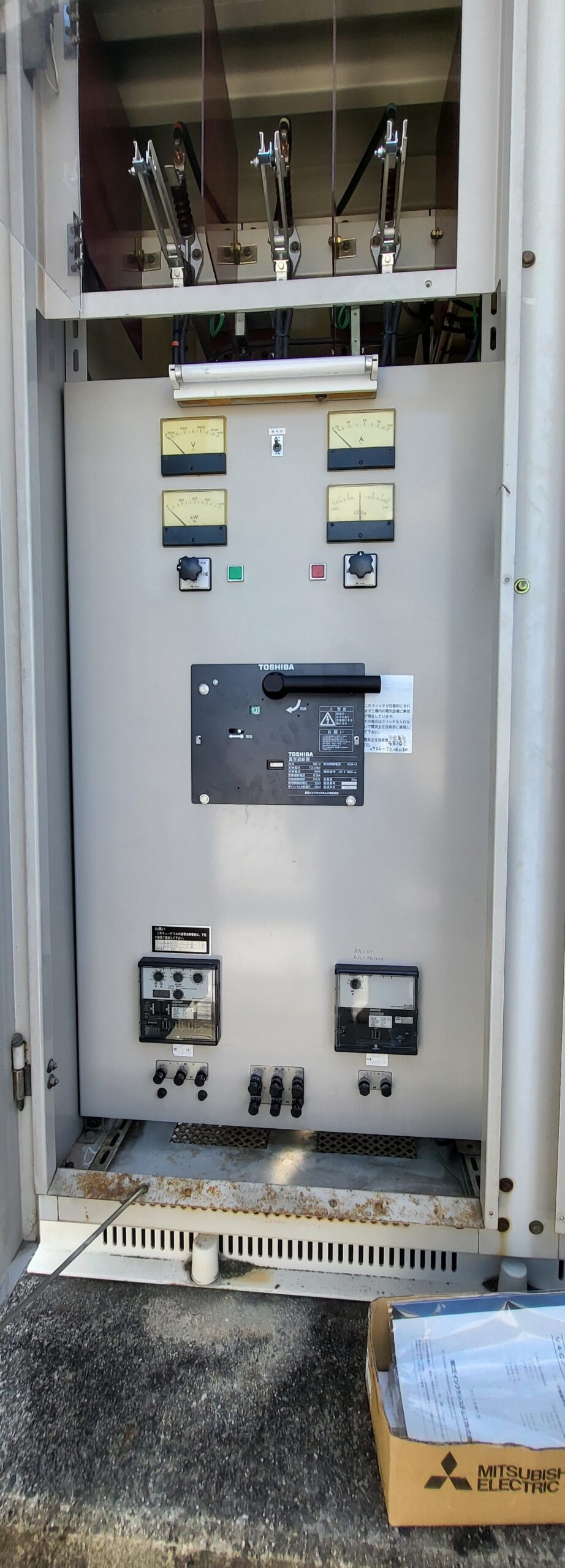

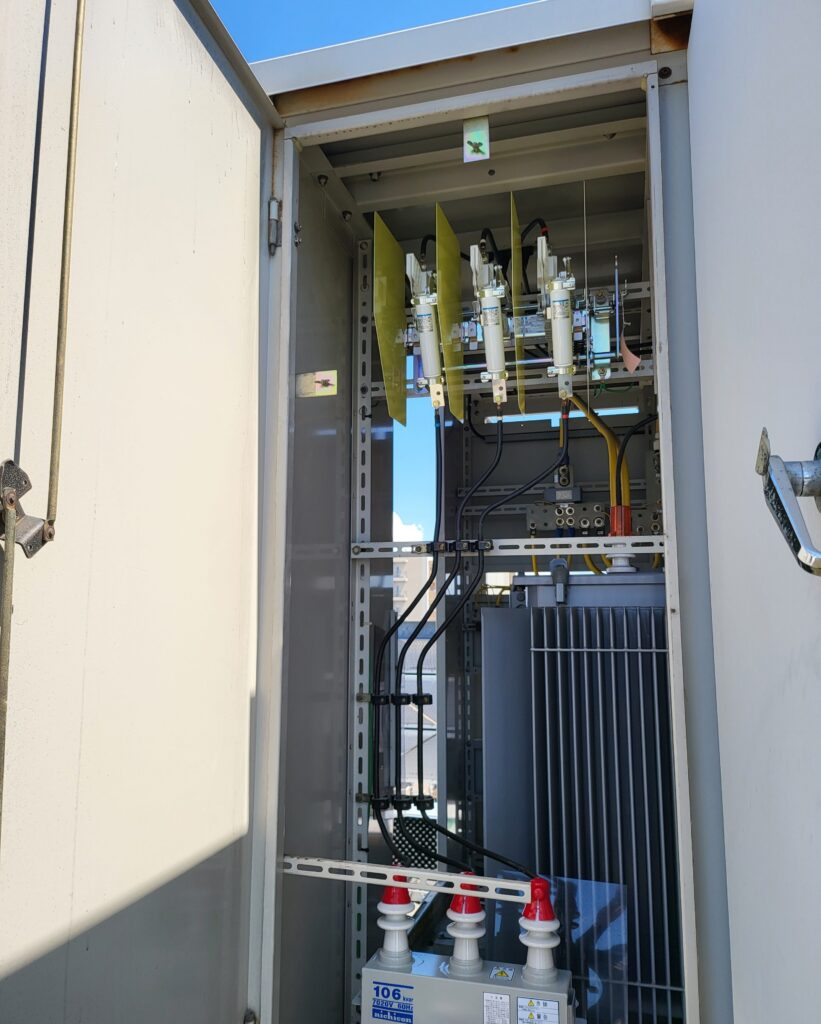

改修前
改修前

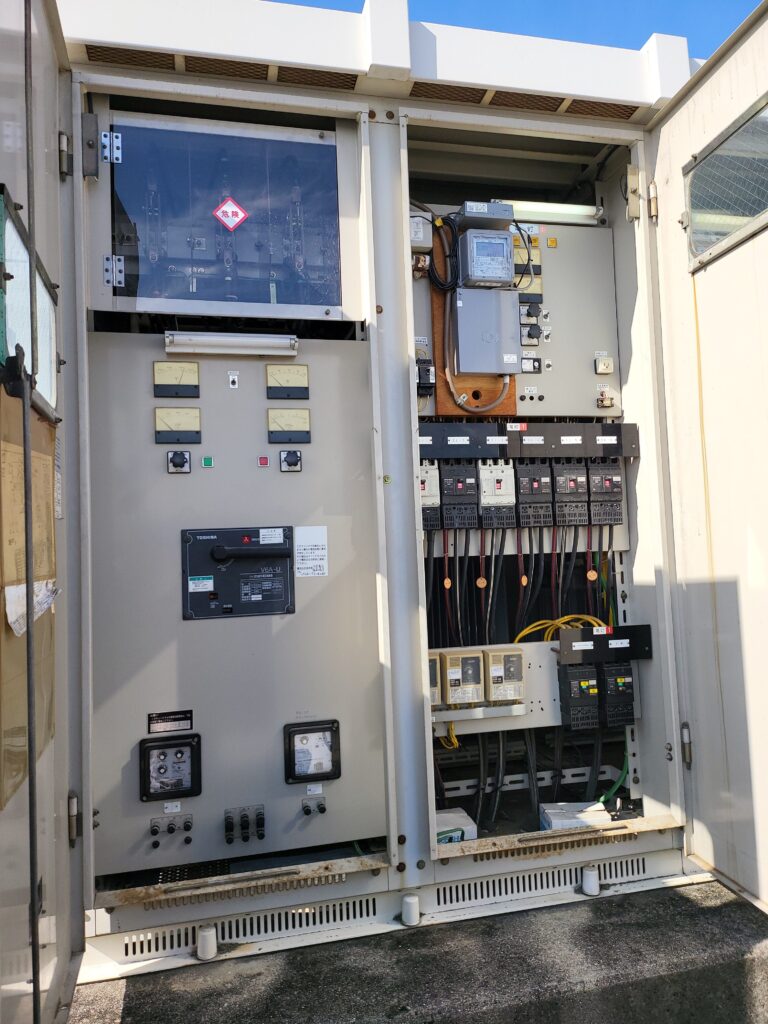

改修後
改修後
改修後

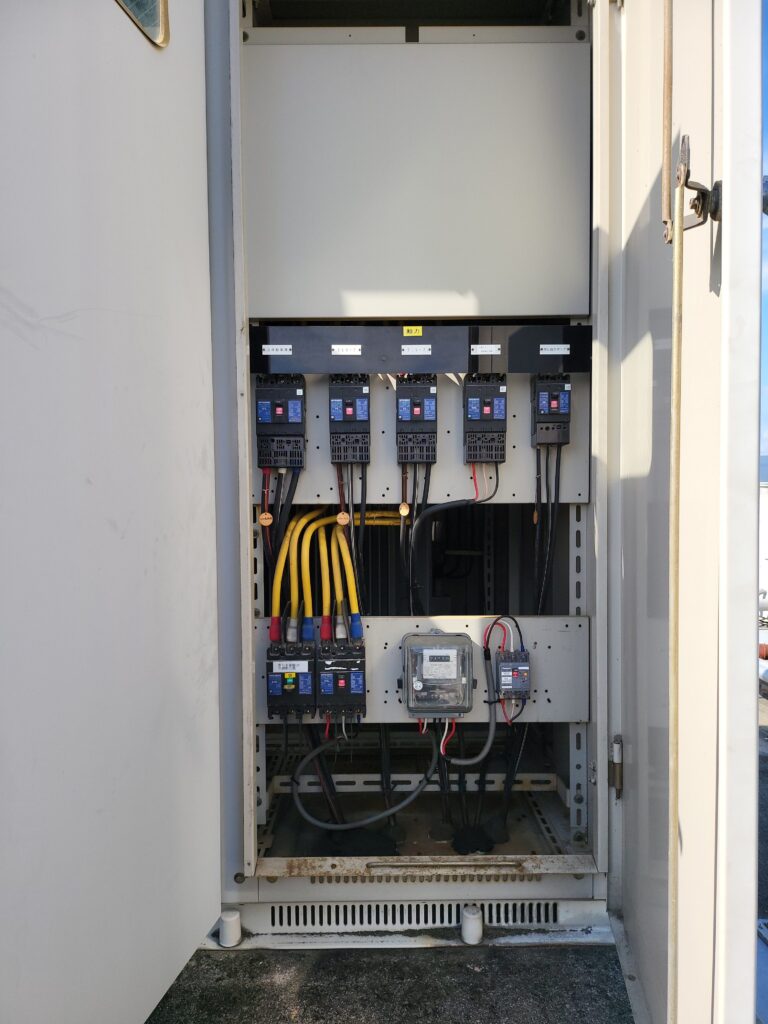

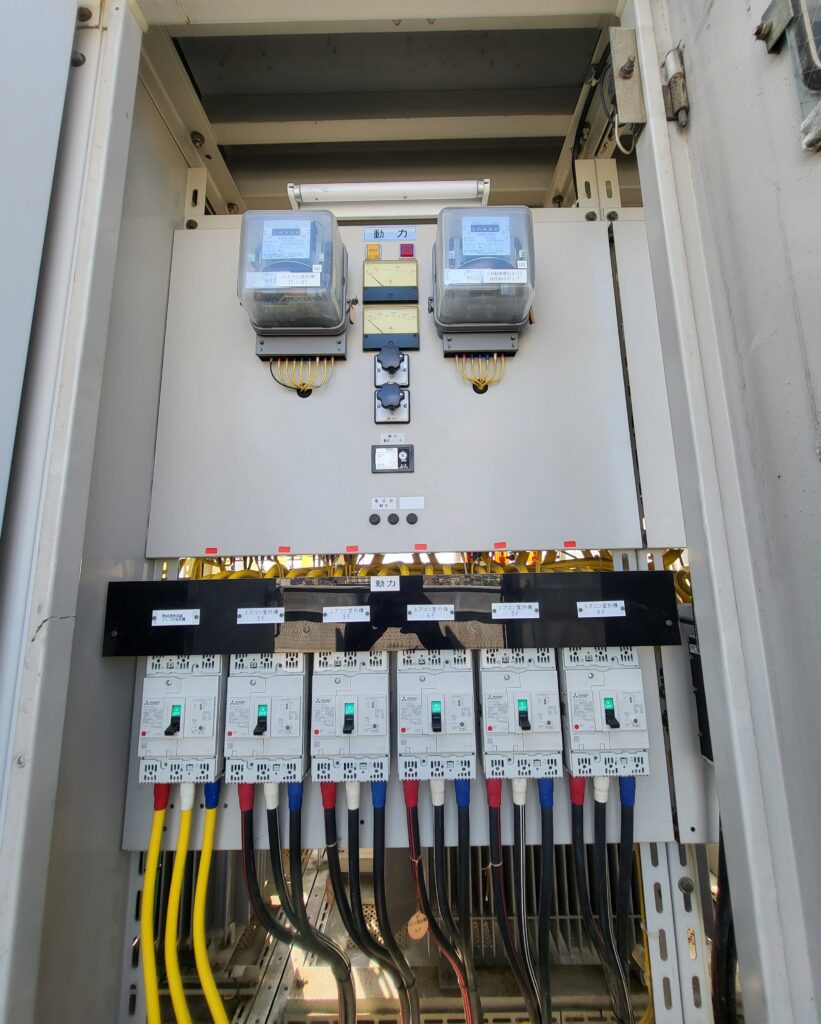

動力パネル盤 更新工事
改修前
改修前

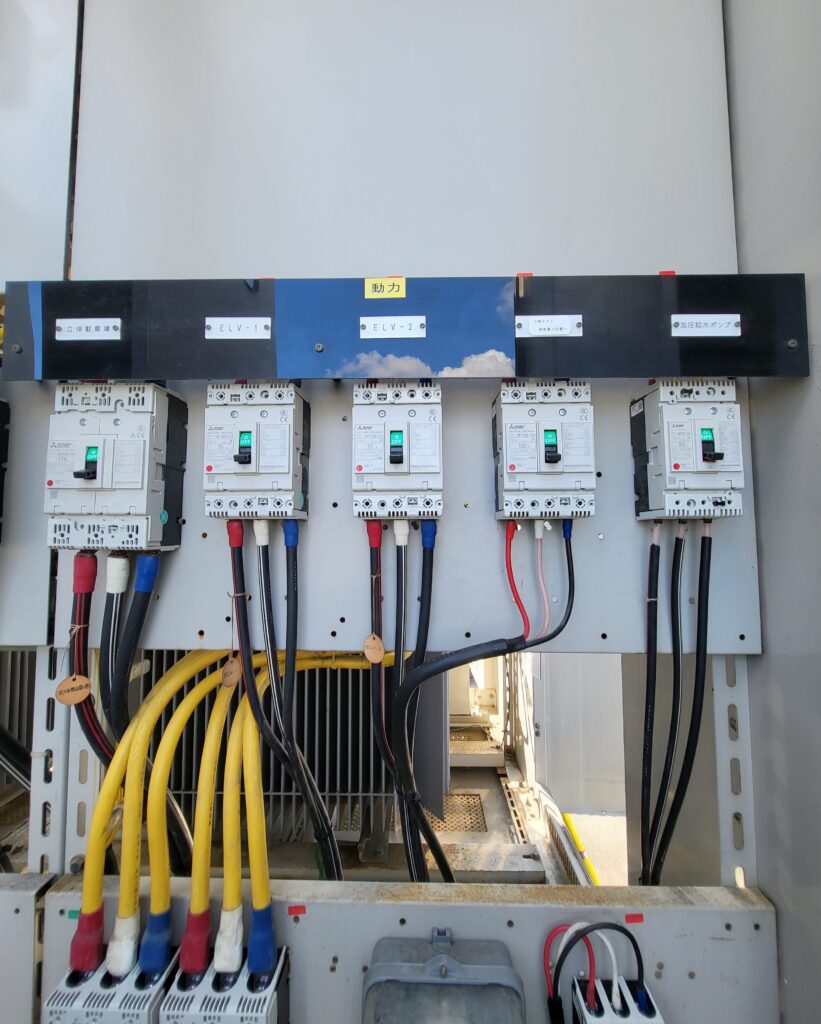

改修後

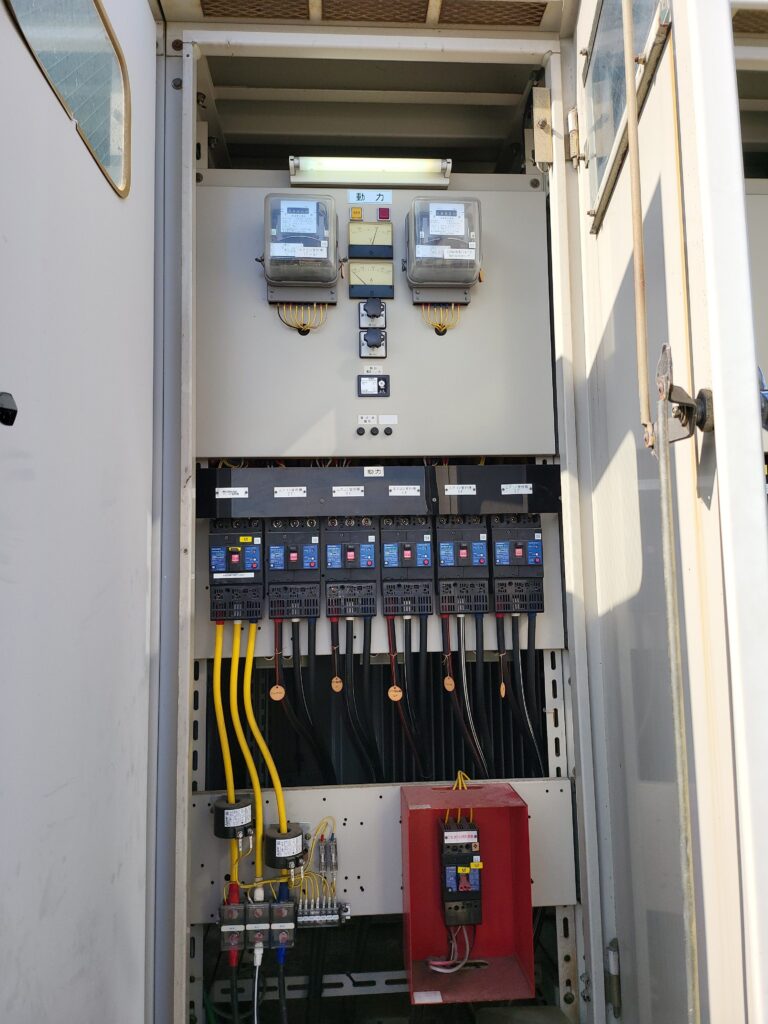

改修後

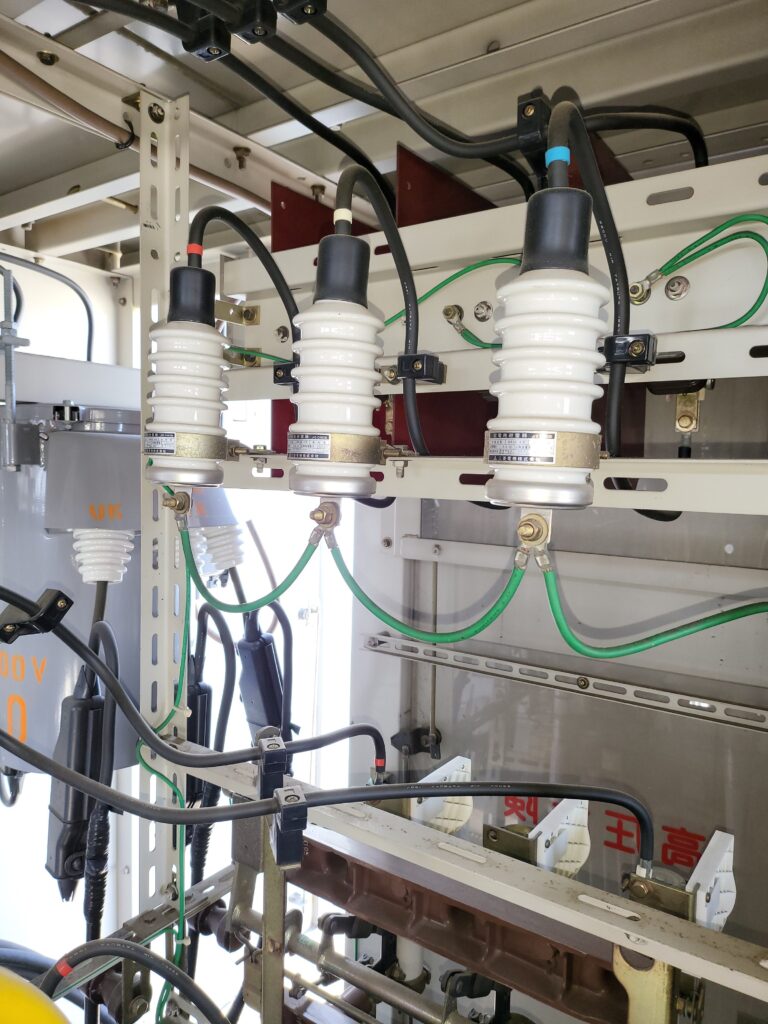

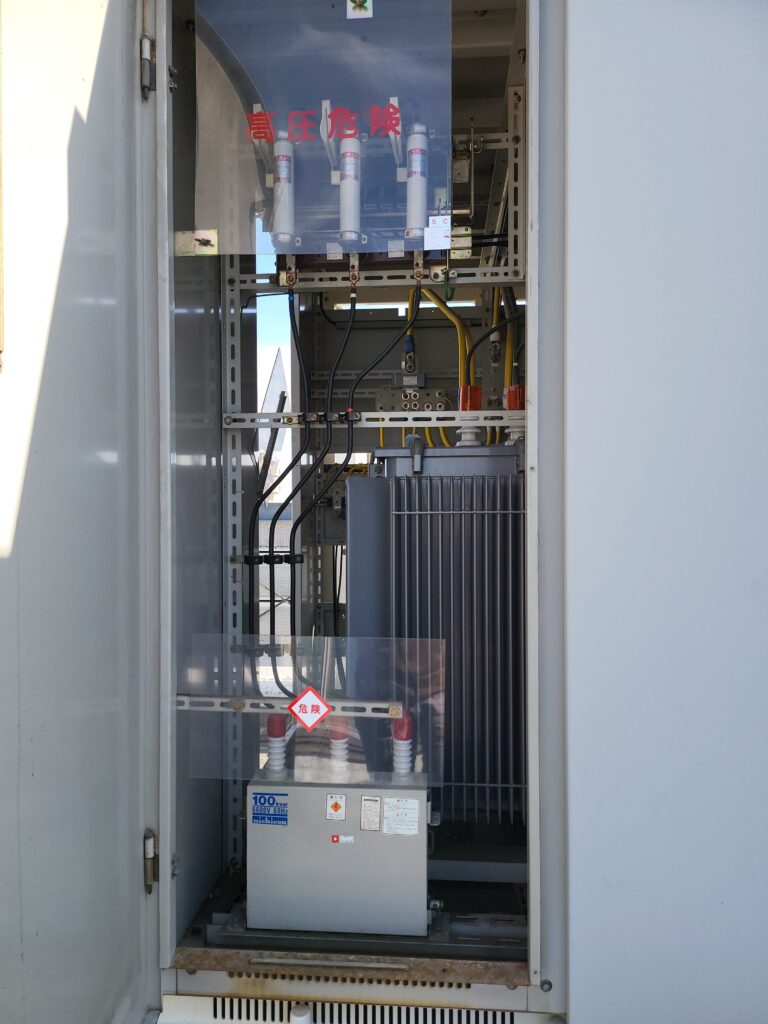

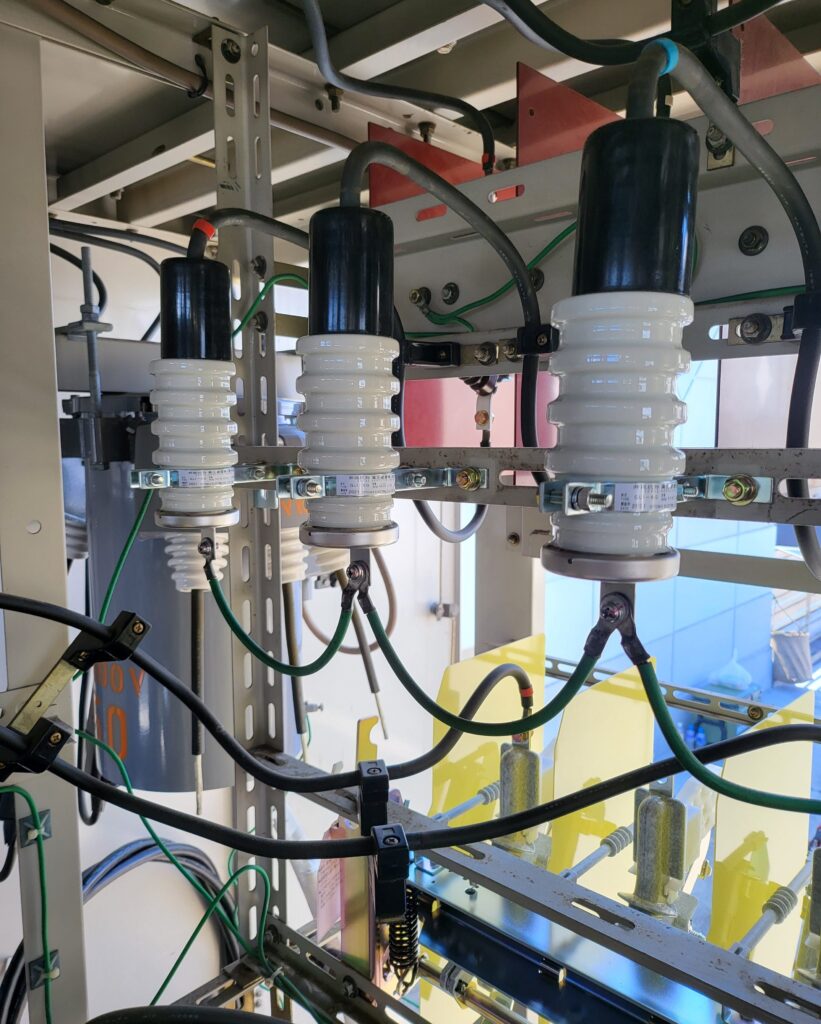

・避雷器 ・高圧計器用変成器 更新工事

避雷器 改修前

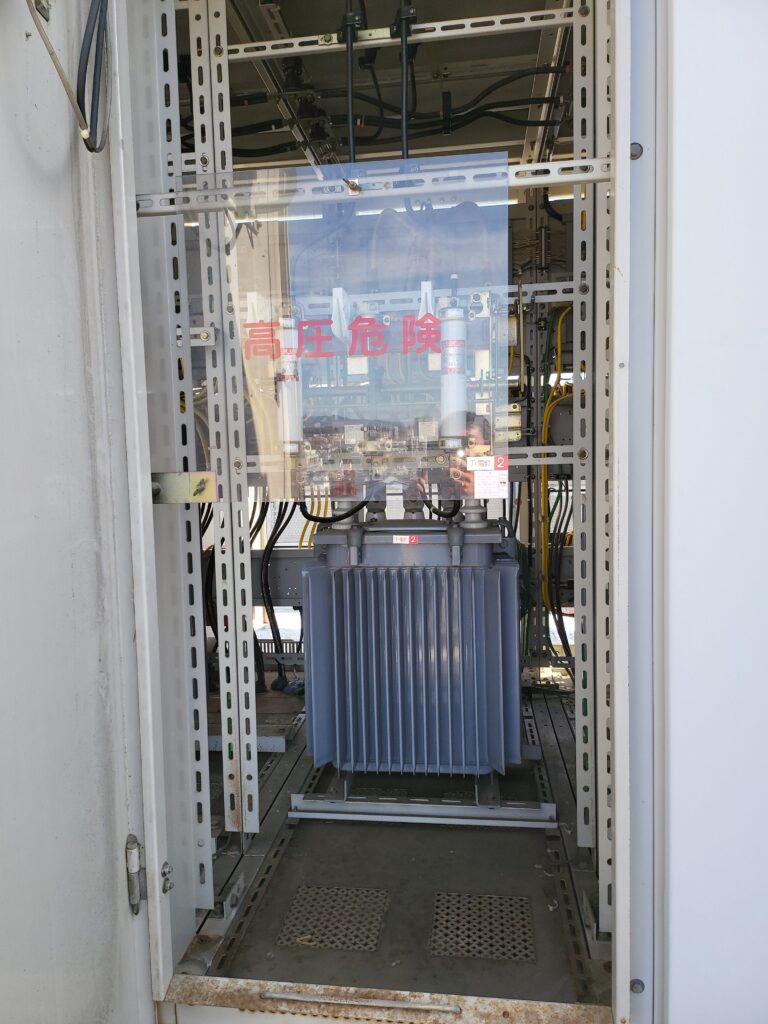

高圧計器用変圧器 改修前
避雷器 改修後
高圧計器用変圧器 改修後

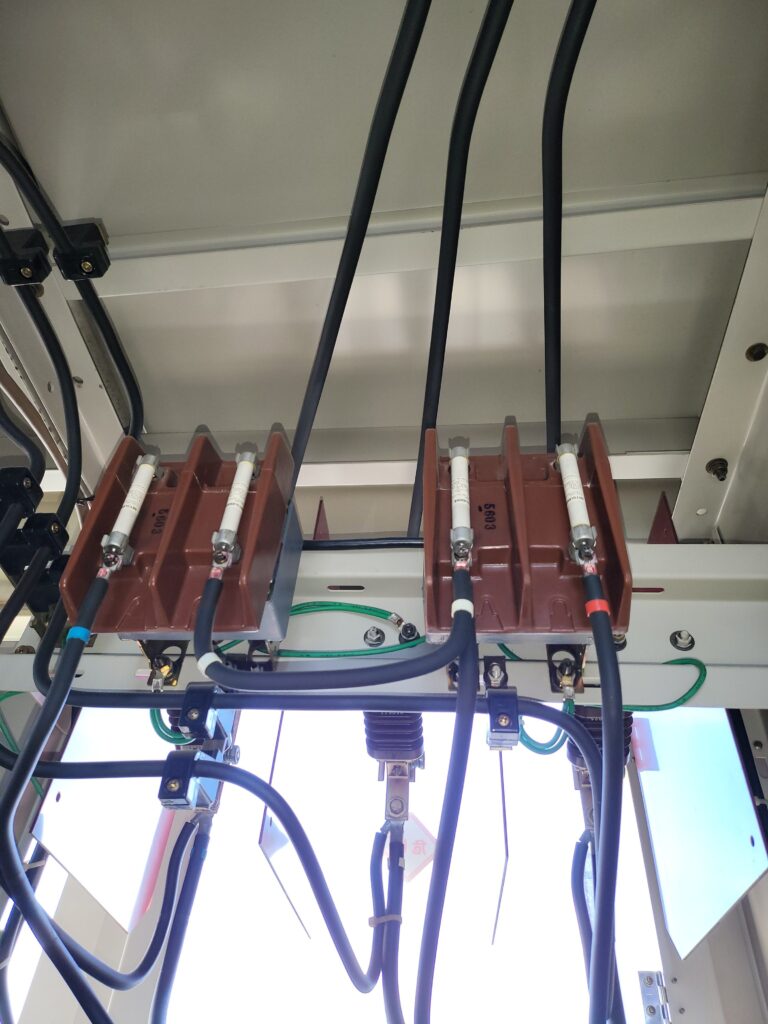

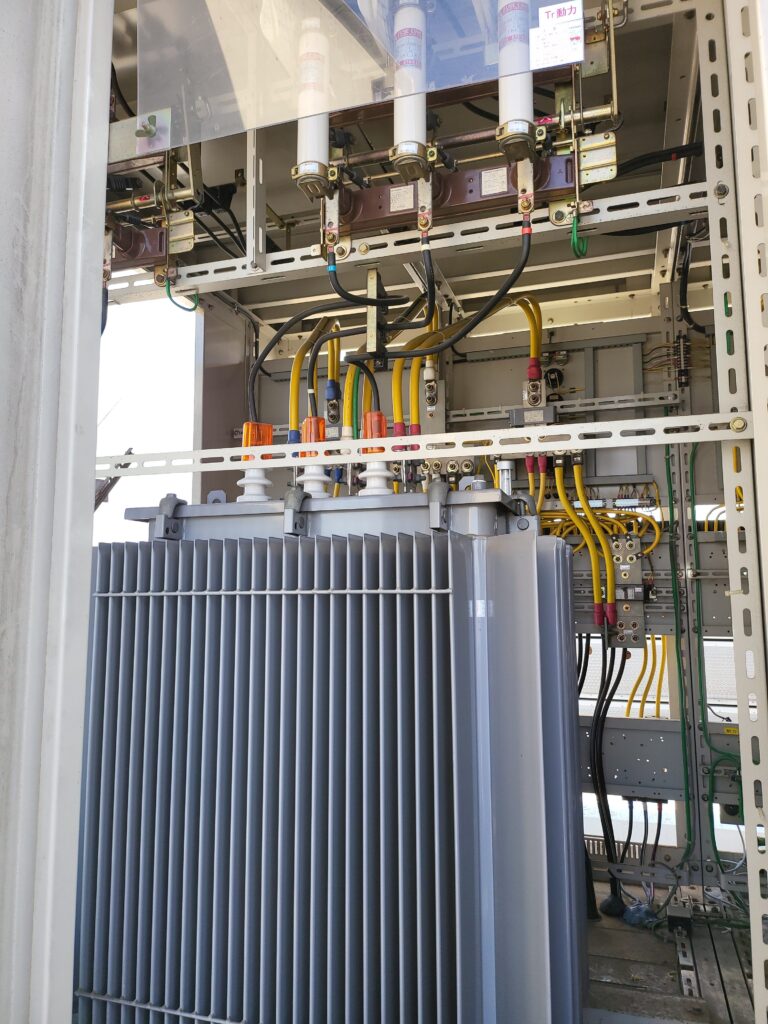

動力変圧器用LBS 更新工事

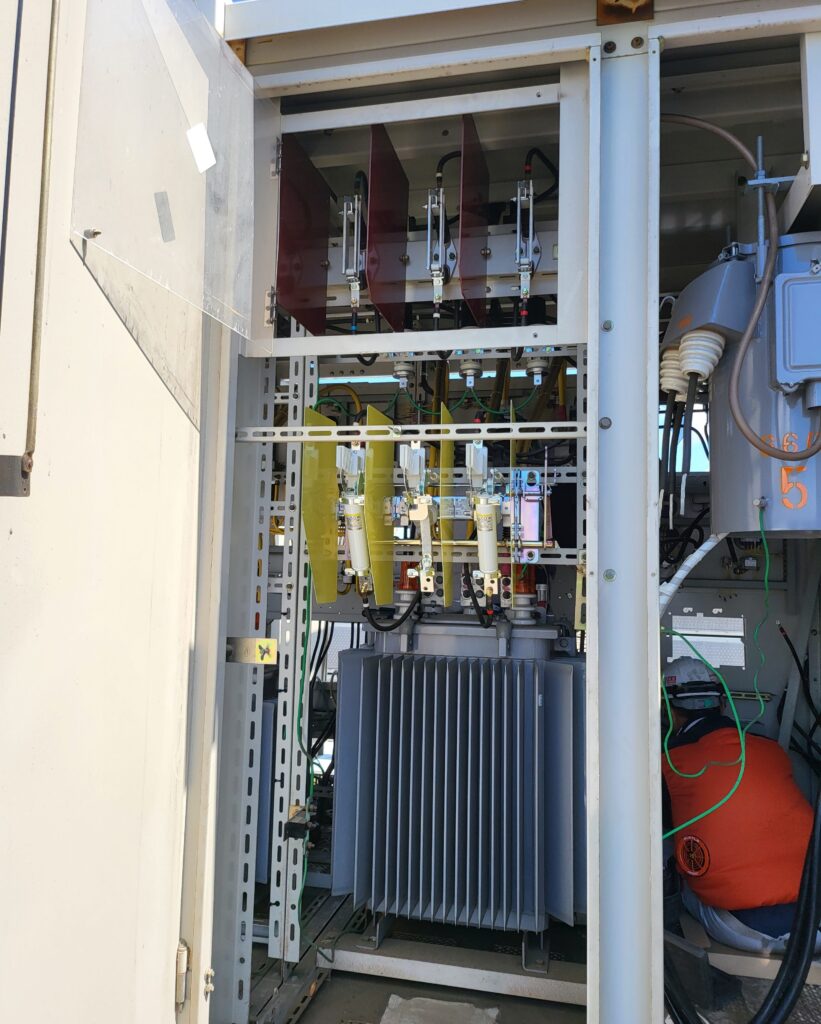

改修前
改修後

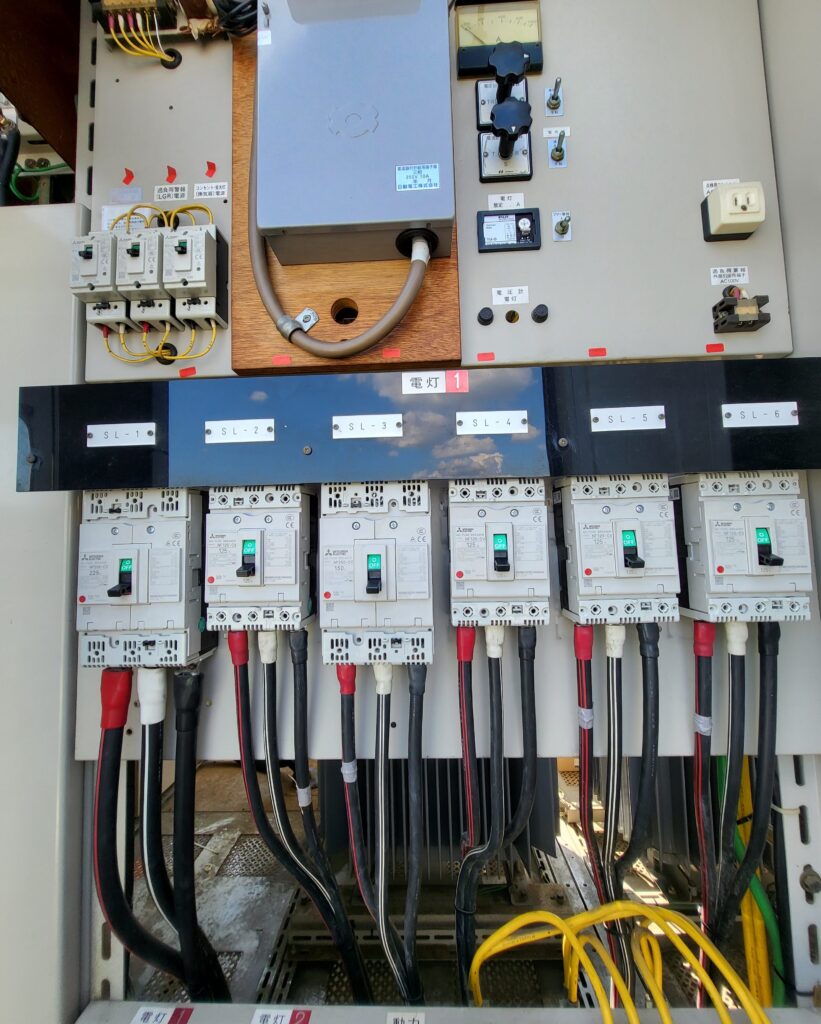

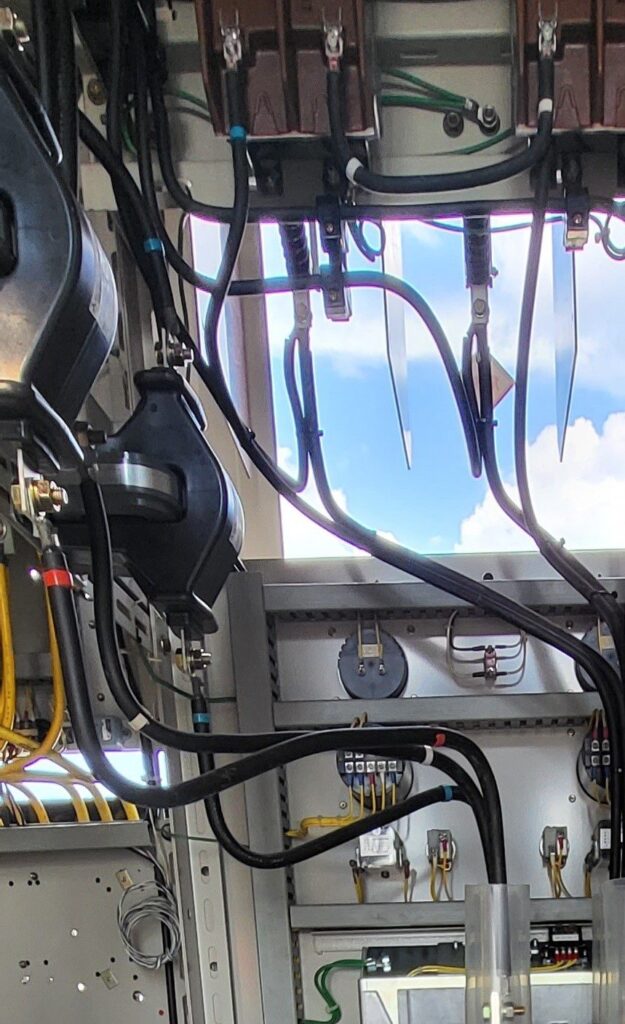

電灯変圧器用LBS 更新工事
改修前
改修前

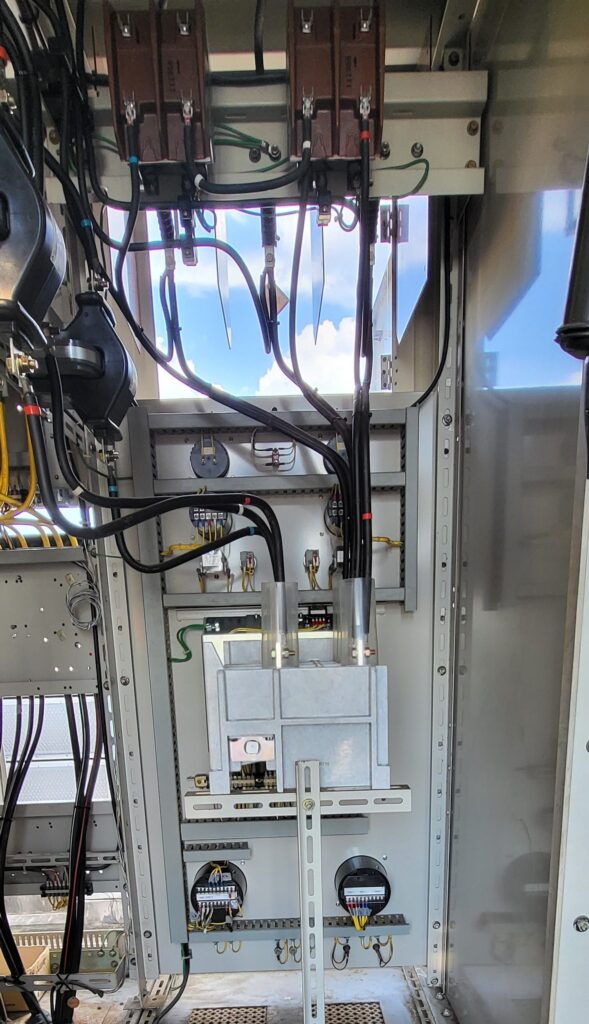

改修後
改修後
コンデンサLBS 更新工事
改修前
改修後
改修後

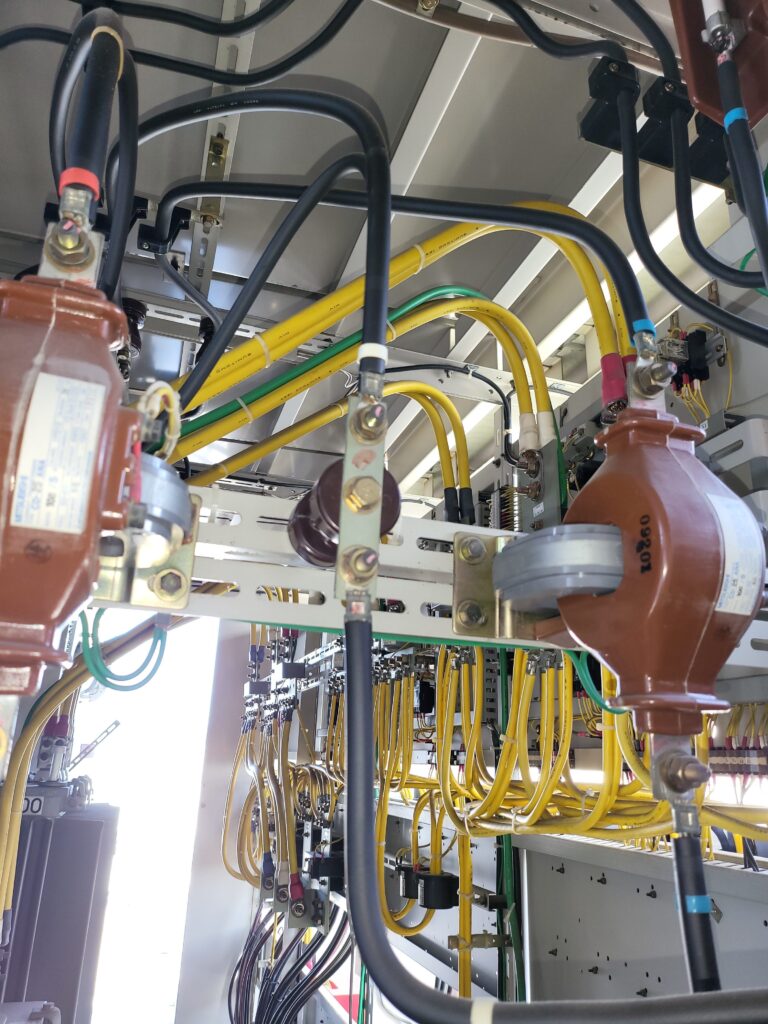

高圧CT 更新工事
改修前
改修後
