電気室改修~テナントビル~

高圧ケーブル端末処理 屋内

高圧ケーブル端末処理 屋内

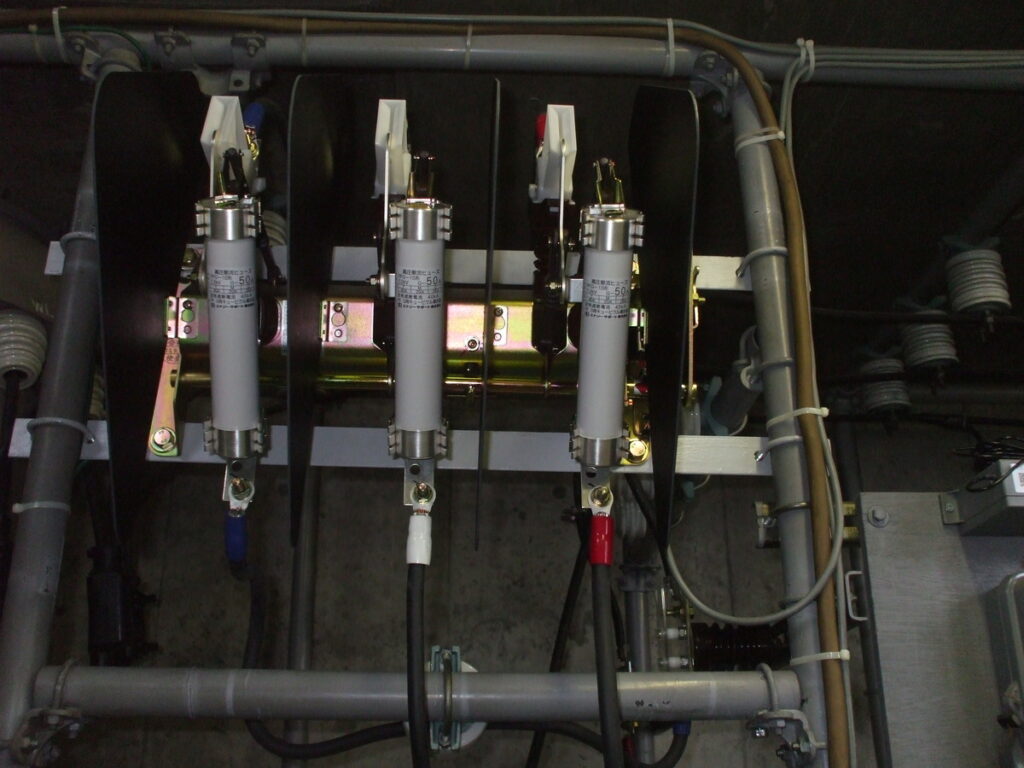

高圧盤撤去後LBS取付

高圧盤撤去後LBS取付

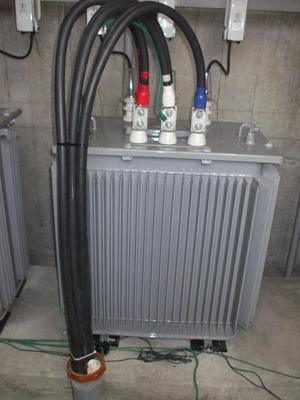

電灯トランス交換 75kVA→100kVA

電灯トランス交換 75kVA→100kVA

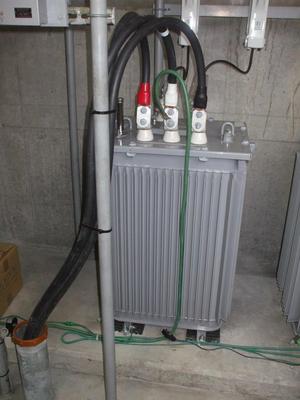

動力トランス交換 200kVA→150kVA

動力トランス交換 200kVA→150kVA

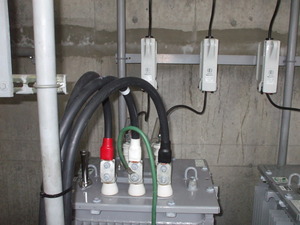

電灯用 前作業にてカットアウト取替済

電灯用 前作業にてカットアウト取替済

動力用 前作業にてカットアウト取替済

動力用 前作業にてカットアウト取替済

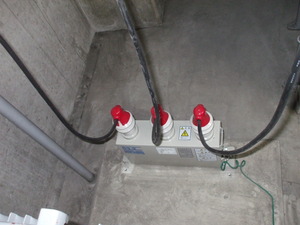

コンデンサ用 前作業にてカットアウト取替済

コンデンサ用 前作業にてカットアウト取替済

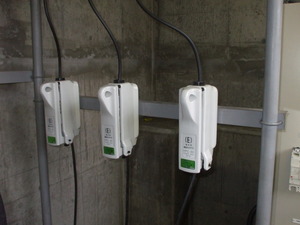

コンデンサ 前作業にて取替済

コンデンサ 前作業にて取替済

低圧パネル盤取替

9階建テナントビル屋上🔧電気室改修工事

作業時間⏰PM11:00~AM7:00

  1. 高圧ケーブル改修
  2. トランス入替
  3. VCB→LBSに変更
  4. 低圧パネル盤取替(前作業にて現地でパネル盤組立てました。)
  5. 仮設にて1階飲食店・共用灯・ポンプ・エレベーター電源を送って施行しました。

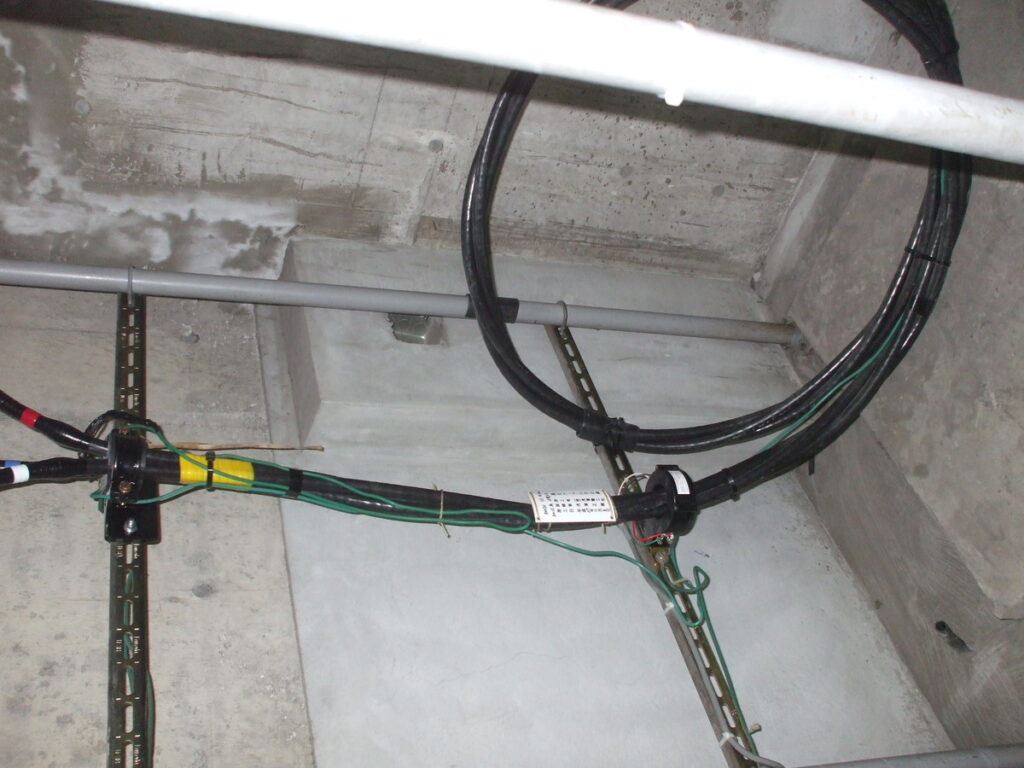

  6. 既設高圧配管入線替え困難な為、別ルートにて配管し前日迄に入線完了済
  7. 前作業にて微量PCB検体採取し、カットアウトスイッチ取替しました。
