作業中

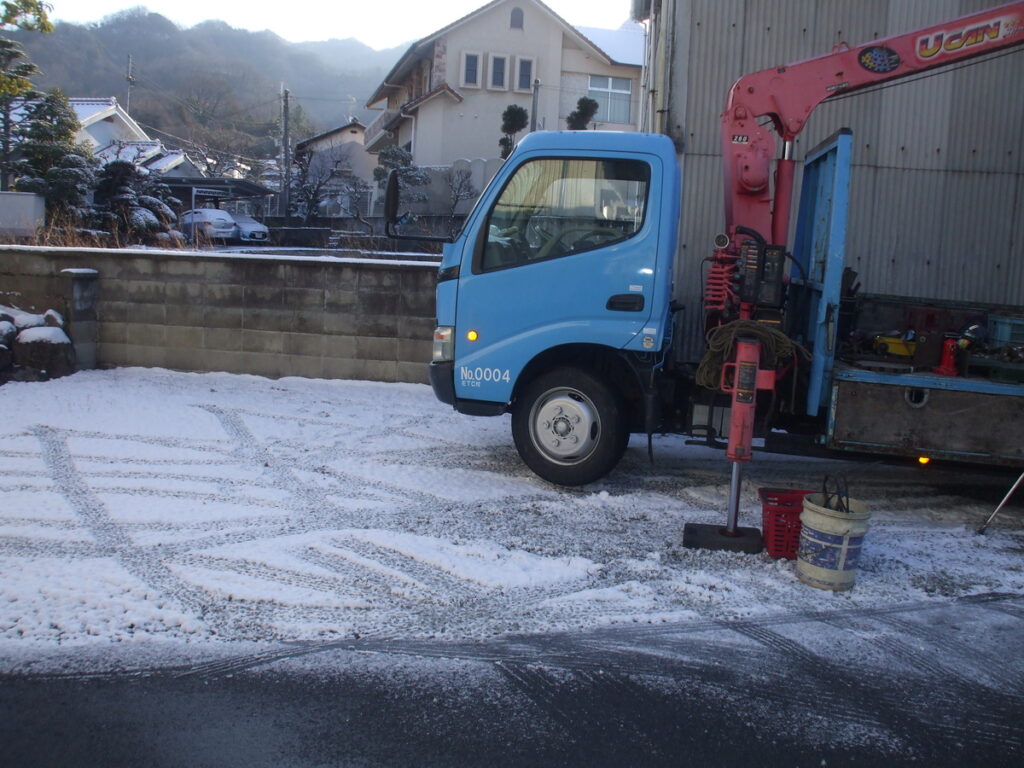

・お客様から1月31日にお話があり、2月12日に機械が搬入するとのことで緊急対応して2月12日雪の中で対応して無事、作業終了しました。
・2月2日に受注して新電力及び関西電力への中込にてAS開放投入を2月12日に行うことが出来ました。
工事内容

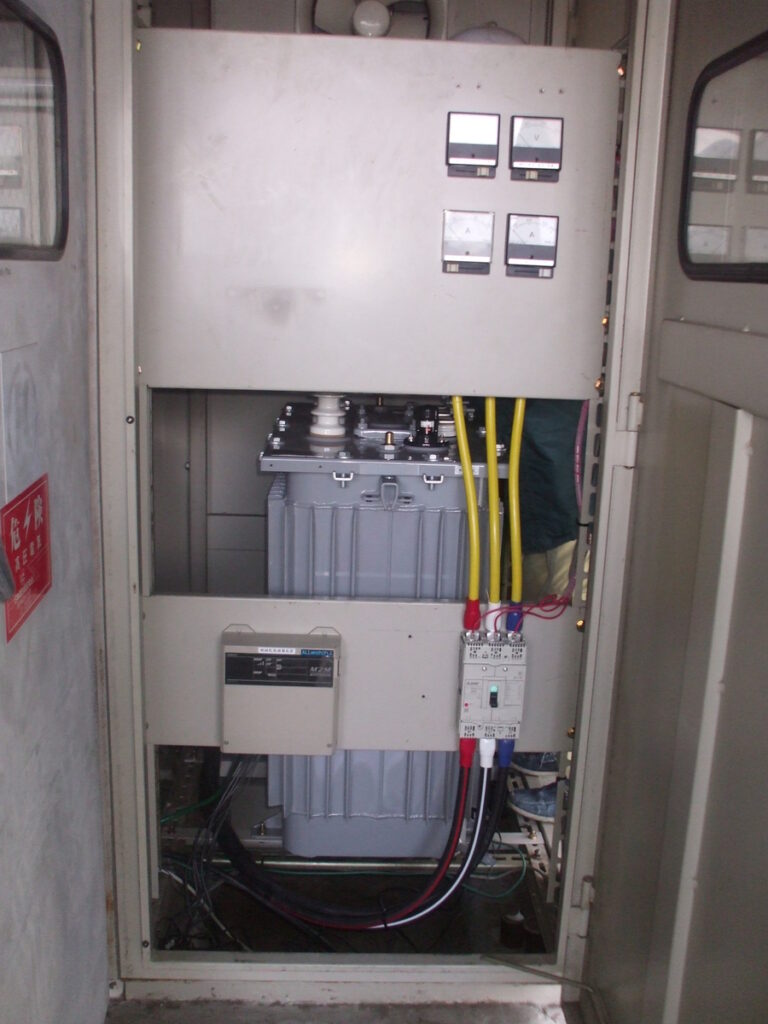

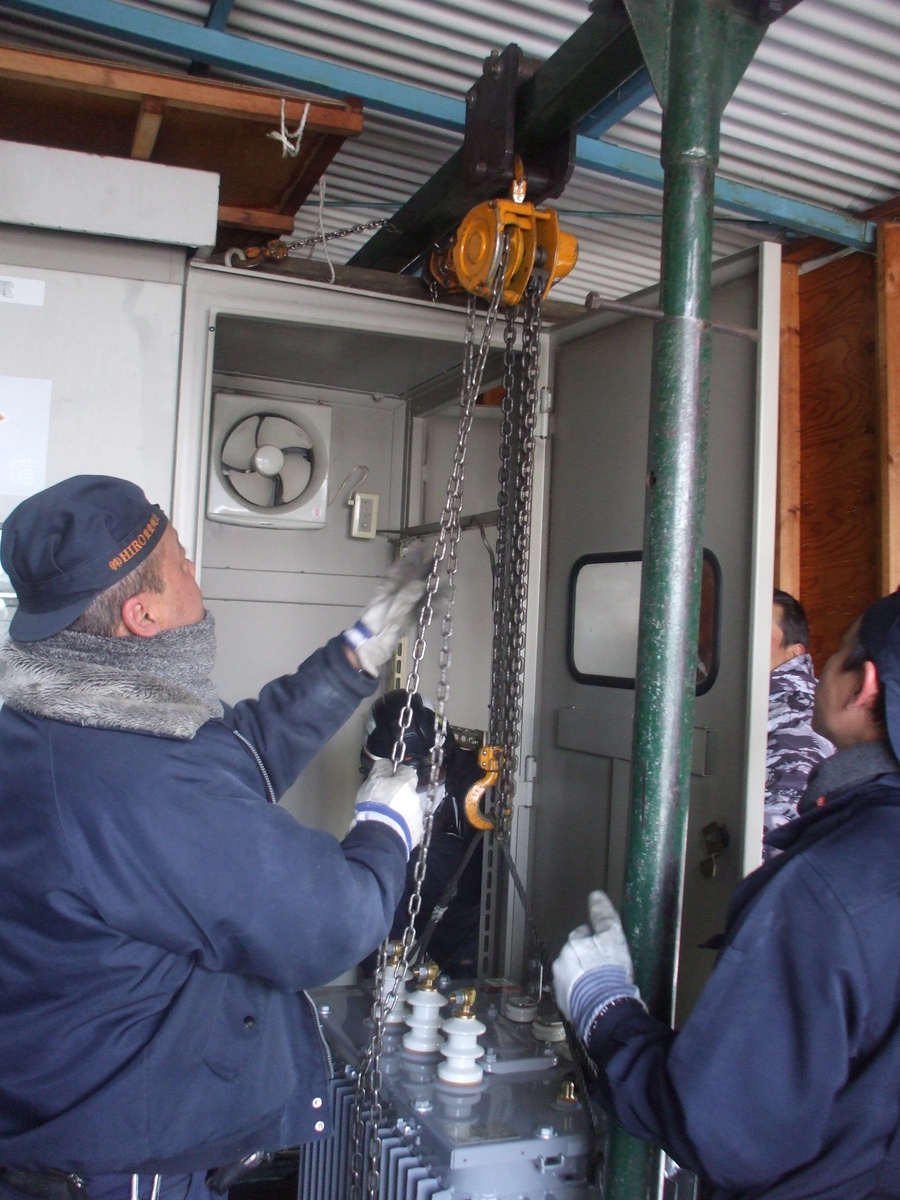

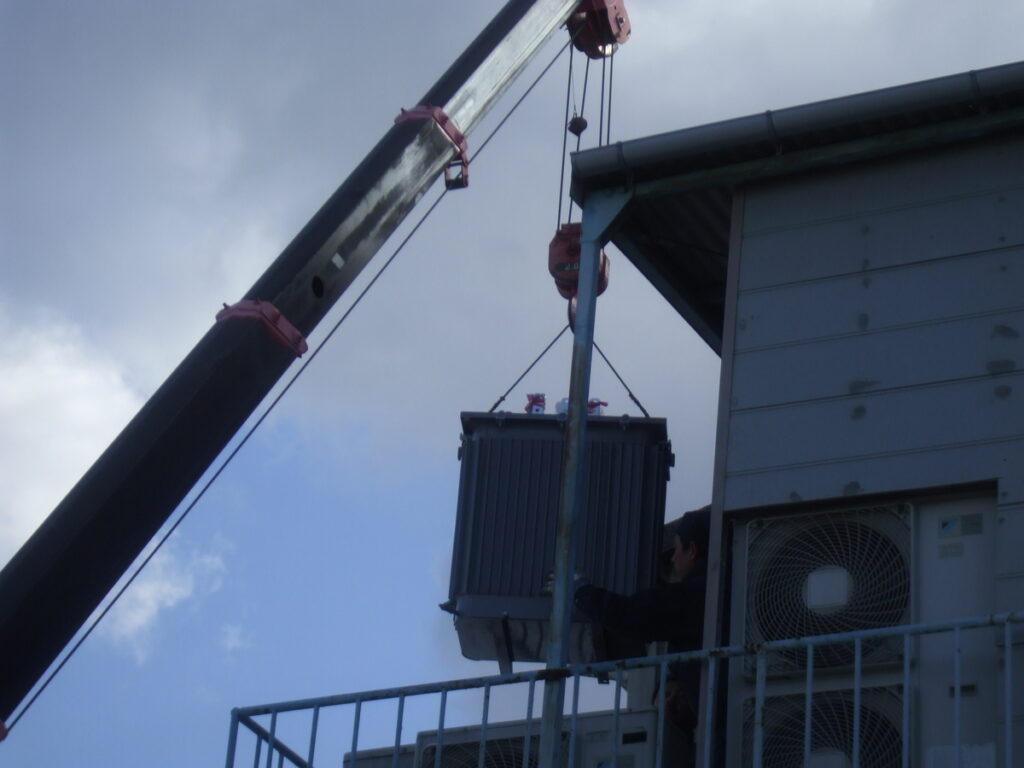

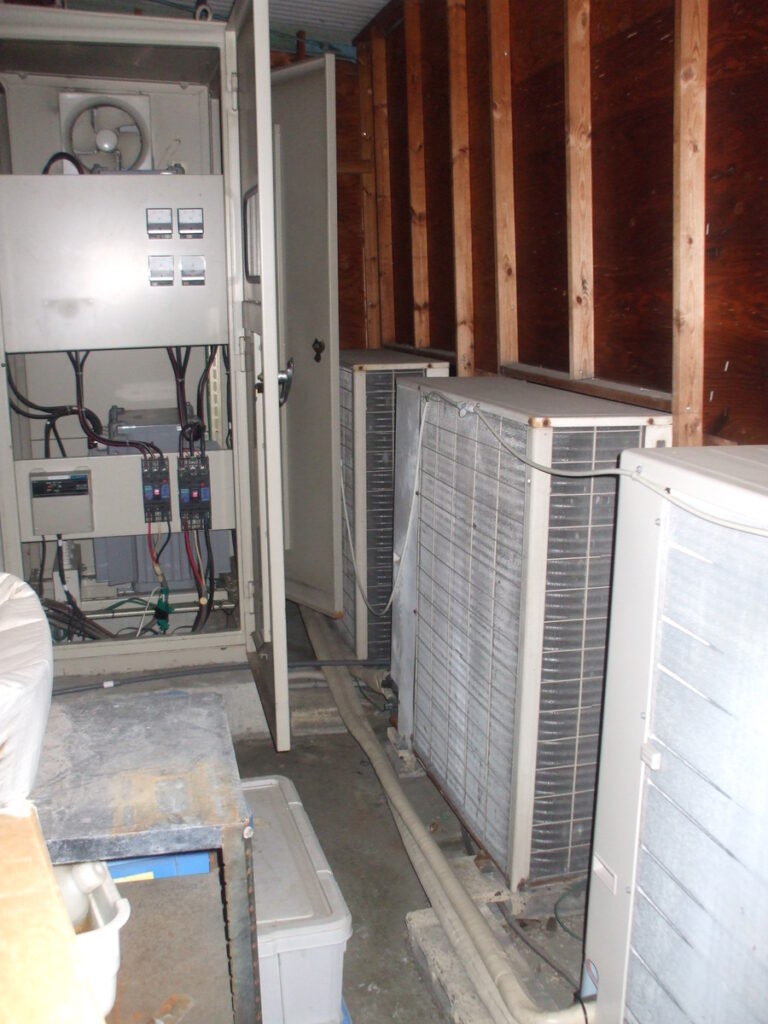

既設電灯10kVA・15kVA・動力50kVA・75kVA・コンデンサ20kVA×2を電灯10kVA・動力50kVA撤去後、動力100kVA・コンデンサ50kVA新設となりました。
電灯は保安協会さんとの協議にて15kVA1基でカバーできるとの事でした。

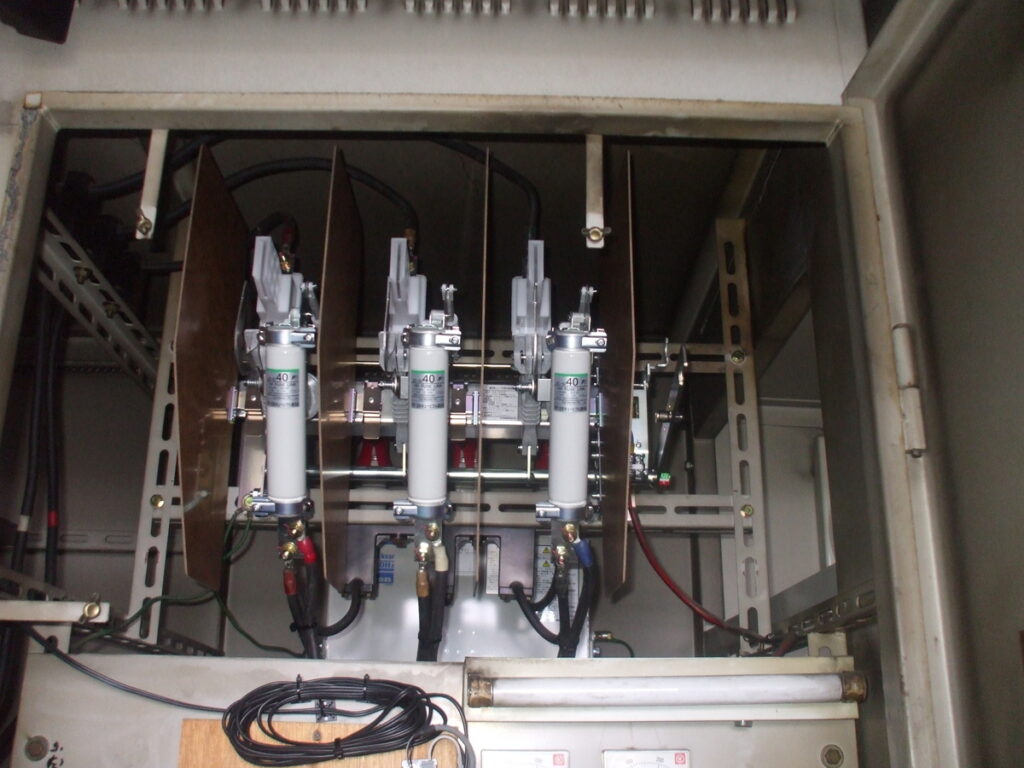

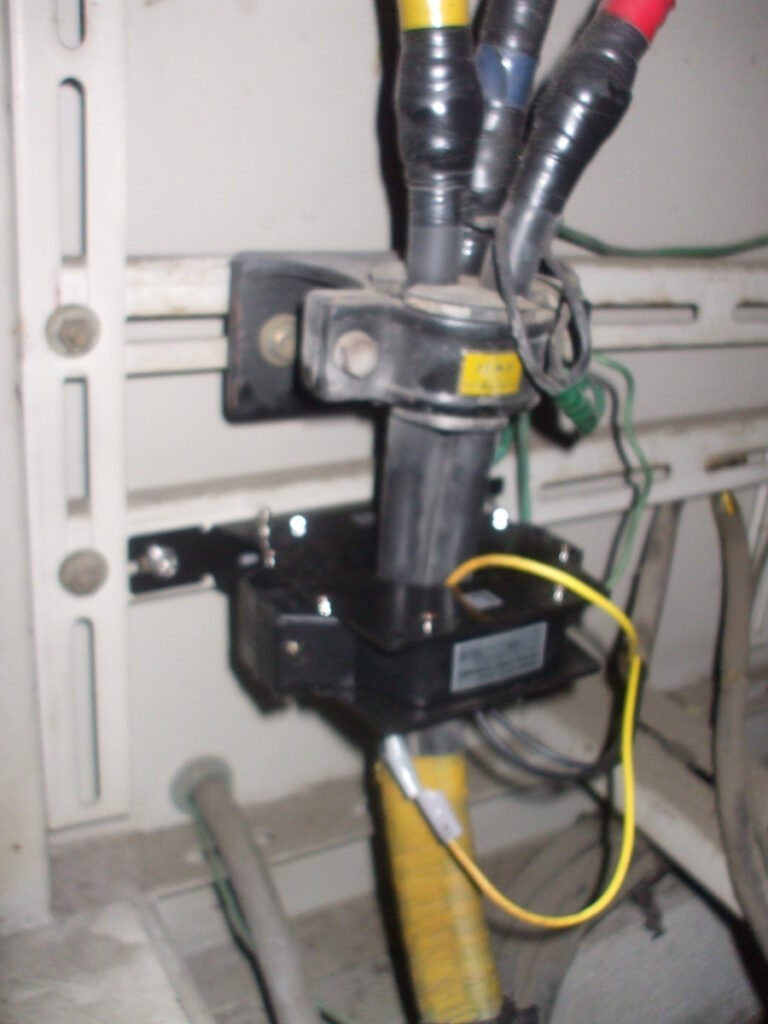

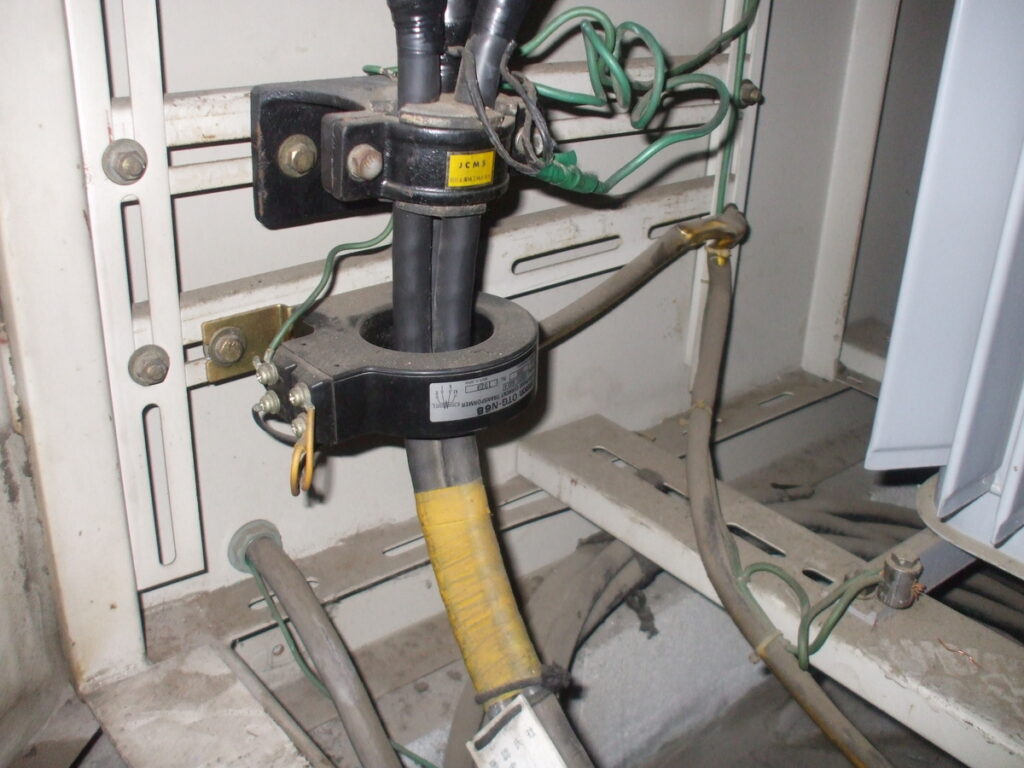

尚、同時にHGR(変流器共)、LBS、コンデンサも取替しました。
コンデンサは、1基は微量PCB混入の可能性有なので油抽出後検査機関に依頼をかけました。
停電時間はAM8:30~PM3:30でした。
