宝塚市でマンションのキュービクル改修工事

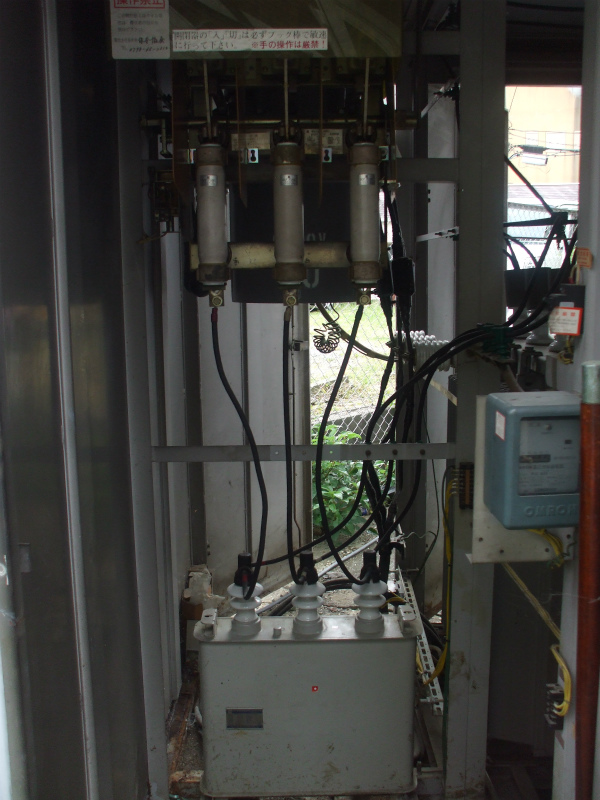

改修後(動力パネル盤)
改修前(引込開閉器・コンデンサ)

改修前(引込開閉器・コンデンサ)

改修後(引込開閉器・コンデンサ)

改修後(引込開閉器・コンデンサ)

改修前(動力パネル盤)

改修前(動力パネル盤)

改修後(動力パネル盤)

改修後(動力パネル盤)

改修前(電灯パネル盤)

改修前(電灯パネル盤)

改修後(電灯パネル盤)

改修後(電灯パネル盤)

改修前(VCT・引込ケーブル)

改修前(VCT・引込ケーブル)

改修後(VCT・引込ケーブル)

改修後(VCT・引込ケーブル)

改修前(動力トランス部)

改修前(動力トランス部)

改修後(動力トランス部)

改修後(動力トランス部)

改修前(動力トランス部)

改修前(動力トランス部)

改修後(動力トランス部)

改修後(動力トランス部)

改修前(電灯トランス部)

改修前(電灯トランス部)

改修後(動力トランス部)

改修後(電灯トランス部)

改修前(電灯トランス部)

改修前(電灯トランス部)

改修後(電灯トランス部)

改修後(電灯トランス部)

作業工程

①金曜日AM1:00~AM3:00 仮設電源切替

②AM3:00~AM7:00 キュービクル内部のみ塗装工事

③AM8:00~PM5:00 キュービクル内部改修

④土曜日AM1:00~AM3:00 本設に切替

⑤AM3:00~ 仮設撤去
