作業内容
・大阪市内テナントビル
・高圧ケーブル改修及びVCB→LBSに取替
・PM9:00~AM5:00までの停電作業となりました。(平日夜間作業)
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477966-1-1024x768.jpg)
改修前 DS
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477969-1024x768.jpg)
改修前 VCB
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477974-1024x768.jpg)
改修後 LBS
・トランス容量が合計200KVAだったので、LBS受電に変更しました。
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477972-1024x768.jpg)
改修前 OCR HGR
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477977-1-1024x768.jpg)
改修後 DGR 方向性に変更
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477972-1-1024x768.jpg)
改修前 コンデンサ
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477980-1-1024x768.jpg)

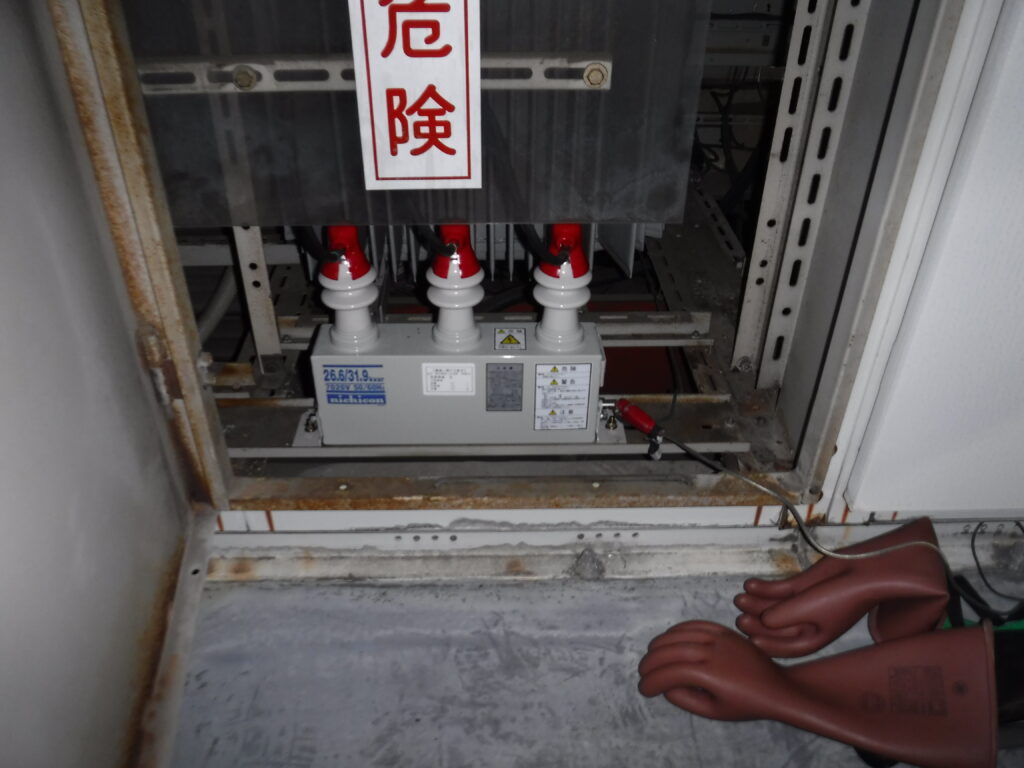

改修後 コンデンサ
![](http://ishikiri-e-jp.check-xserver.jp/wordpress/wp-content/uploads/2020/06/1707477983-1-1024x768.jpg)
地下1階からの埋設配管だったので入替できない場合を考え、外壁露出配管としました。
・大阪市内テナントビル
・高圧ケーブル改修及びVCB→LBSに取替
・PM9:00~AM5:00までの停電作業となりました。(平日夜間作業)
改修前 DS
改修前 VCB
改修後 LBS
・トランス容量が合計200KVAだったので、LBS受電に変更しました。
改修前 OCR HGR
改修後 DGR 方向性に変更
改修前 コンデンサ
改修後 コンデンサ
地下1階からの埋設配管だったので入替できない場合を考え、外壁露出配管としました。
