作業内容
・事務所ビル
・既設電灯トランス75KVA、動力トランス100KVAでVCB受電
・新設電灯トランス50KVA、動力トランス75KVAでLBS受電に変更(過去3年間のデータ確認済)
・電気室フレームパイプ塗装工事1日停電(AM9:00~PM5:00)
・出迎えケーブル・電気室改修1日停電(AM9:00~PM6:00)
・既設トランス油、前もって採取により電灯トランス100KVAが該当したので低濃度PCB含有機器として処分しました。
・パネル盤も自社で製作しました。設計から納期まで3週間。
(盤メーカーで納期1ヶ月ですが、今回も時間短縮ができ、費用も2割ほどダウンできました。)

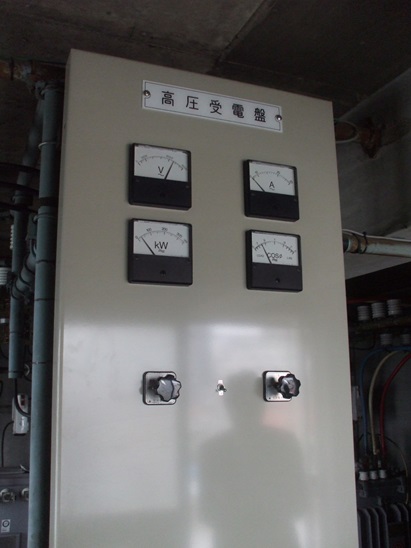

高圧ケーブル・高圧機器の入替
改修前

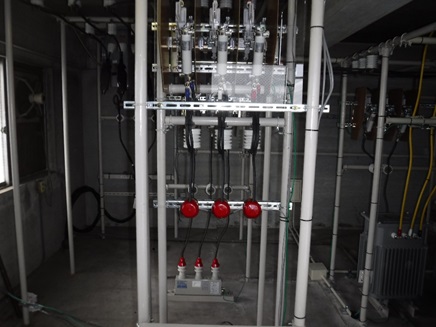

VCB→LBSに変更 改修後
改修前
GR→DGRに変更 改修後

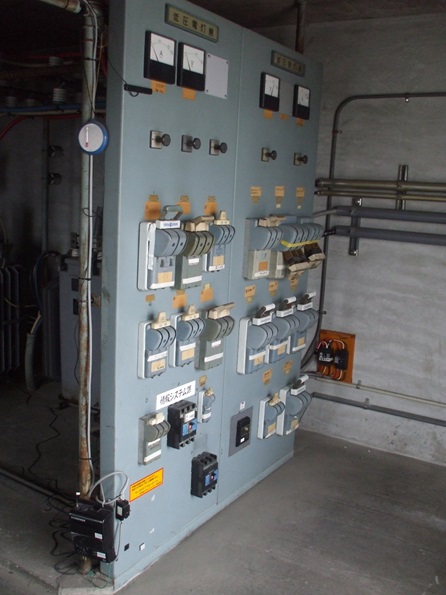

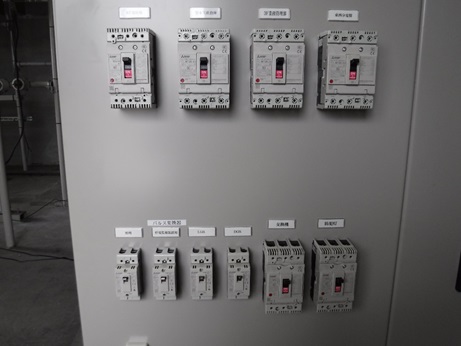

低圧パネル盤 改修前

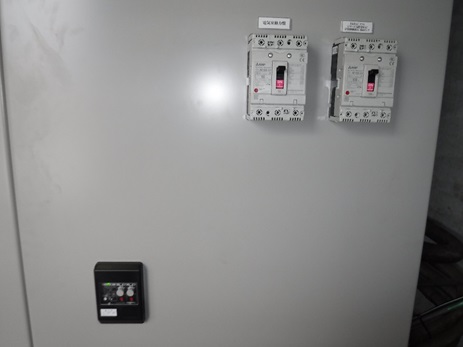

低圧パネル盤 改修後

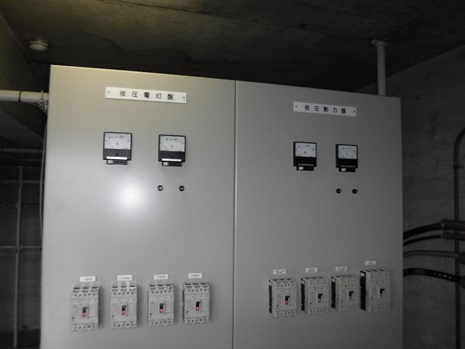

動力パネル盤下 改修後
電灯パネル盤 改修後

動力100KVA 改修前
電灯75KVA 改修前

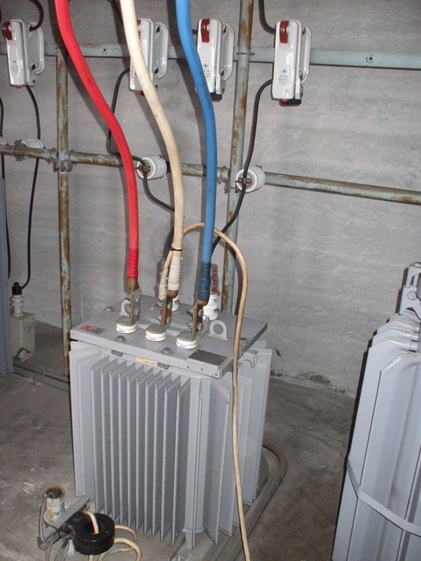

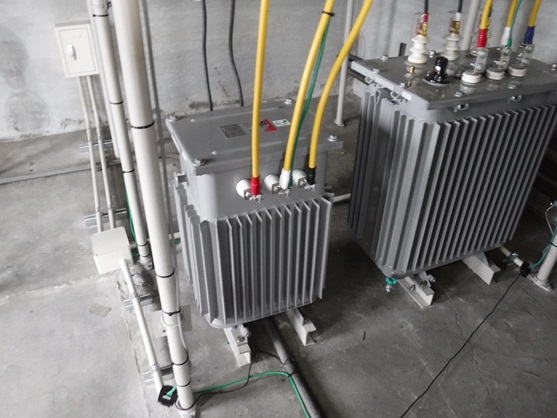

電灯トランス50KVA(左)
動力トランス75KVA(右)
改修後

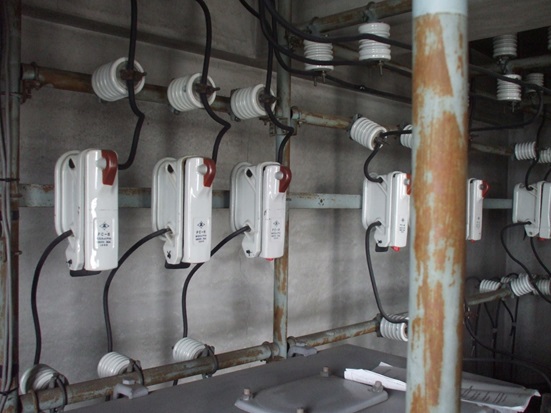

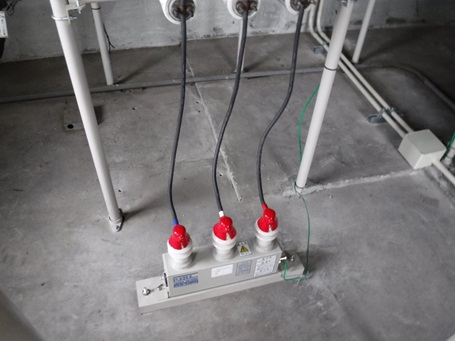

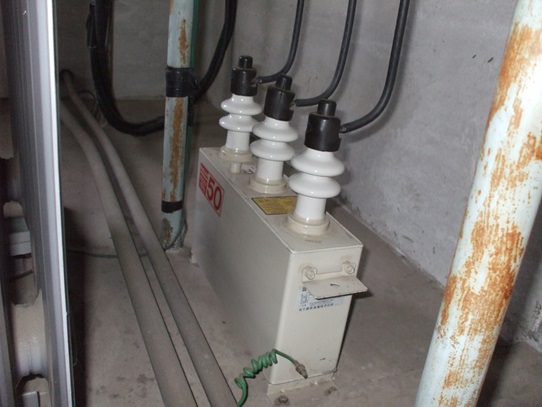

変圧器用LBS 改修後
コンデンサ用PC 改修前

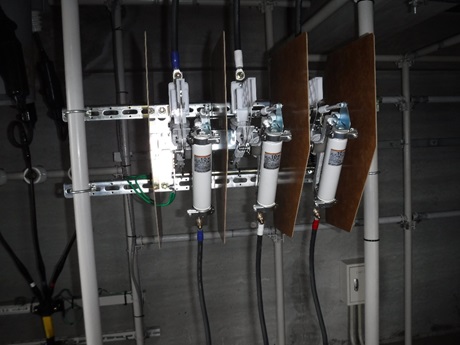

コンデンサ用LBS 改修後
コンデンサ 改修前
コンデンサ 改修後
